咨询热线
400-700-9883
装修公司 >装修施工 >史上最全的装修工程施工工艺标准手册,地面墙壁地板都有!

史上最全的装修工程施工工艺标准手册,地面墙壁地板都有!

发布时间:
责任编辑:居众装饰
装修施工

装修时墙面处理流程_装修时墙面地面吊顶是施工顺序_卫生间墙面漏水不想砸地面

一、地面工程

1、地面红砖砂浆找平施工工艺

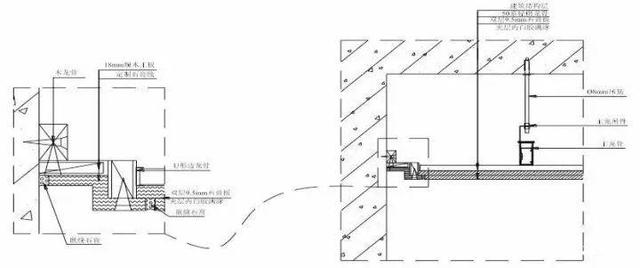

节点大样:

施工工序:

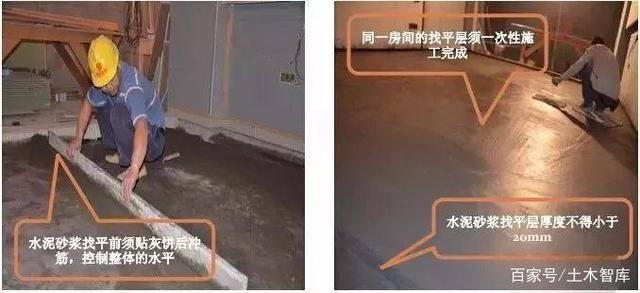

基层清理→弹线→贴灰饼→刷素水泥浆→水泥砂浆找平→养护

重点说明:

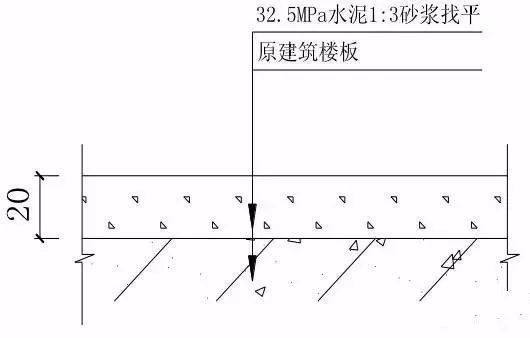

1、配制水泥沙浆应用硅酸水泥、普通硅酸盐水泥,其标号不超过32.5MPa。严禁混用不同品种、不同标号的砂浆,采用中砂搅拌;找平层水泥的面积配合比为1: 3,强度等级不应小于M15。

2、根据±0.000m标高扣减饰面构造长度来确认地面找平标高(设计有规定的按设计提出明确),并在两侧墙脚弹线;水泥抹灰找平层的宽度不应小于20mm。

3、同一房间的找平层要一次性施工完成,不得留置施工缝和接槎接头。

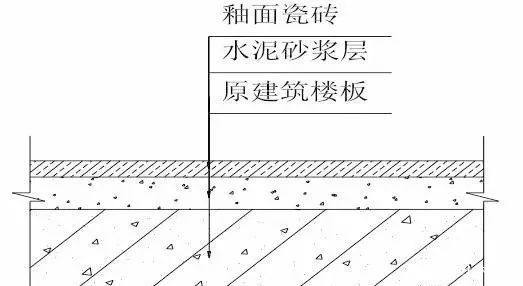

施工图片:

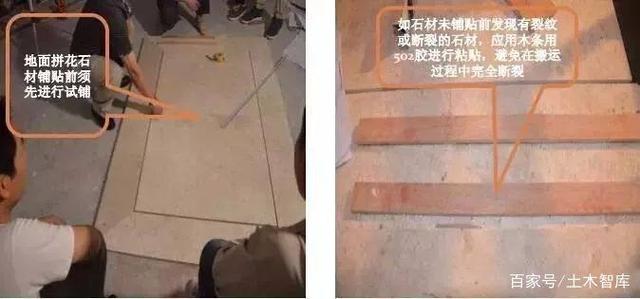

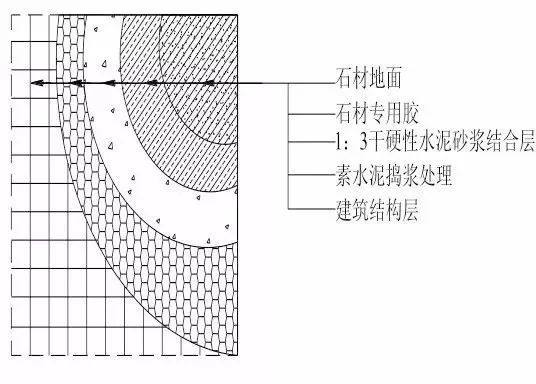

2、地面瓷砖铺贴施工工艺

节点大样:

施工工序:

地面清理→试拼→水泥浆结合层→铺贴石材 →养护→晶面处理

重点说明:

1、石材排版图深化前要核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产。

2、厂家应预先对木材毛板的色泽、纹理等进行挑选,按照排版图的排序跟形状进行制作,根据材质、纹理一致的方法,对石材进行试拼、调整跟编号(编号与排版图一致)。

3、石材须作六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后又刷第二遍防护,干后进行下道工序。

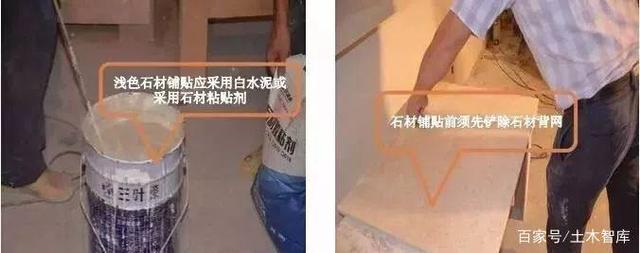

4、石材在铺贴前要进行试拼,出现紫色或纹路错乱时要进行购买,必要时要求厂家更改。

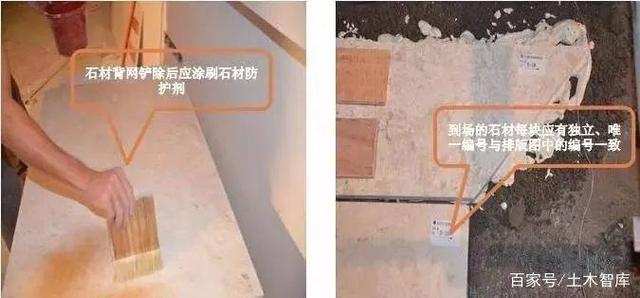

5、深色石材用于32.5MPa普通硅酸盐水泥混合中砂或粗砂,(含泥量不小于 3%)1:3配比;浅色系列石材采用32.5MPa白灰浆砂浆掺白石屑1:3配比。

6、大理石在铺贴前要铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若颜色较为松脆的石材,则要在厂家对石材背面去网后作背胶或背砂处理,到场后立马铺贴。

7、表面平整度:1mm;缝格平直:1mm;接缝高低:0.5mm;踢脚线上口平直:1mm;板块间隙宽度:1mm。

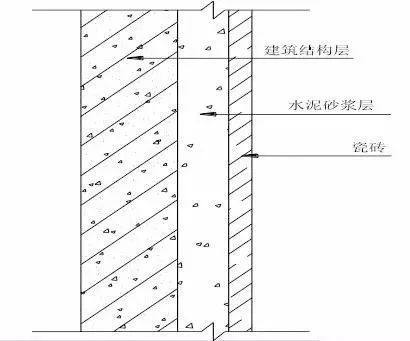

施工图片:

3、地面墙面磁砖铺贴施工工艺

节点大样:

施工工序:

地面清理→瓷砖浸水湿润→水泥砂浆结合层→安装标准块→铺贴地面砖→勾缝→清洁→养护

重点说明:

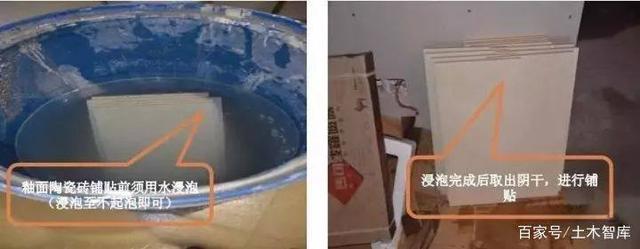

1、铺贴磁砖陶瓷地面砖前,应先将玻璃地面砖浸泡晾干(浸泡到不起气泡即可取出阴干)。

2、同一空间饰面砖色泽应一致、套割边缘要美观,大面无小块,开孔位置厚度要准确,无裂纹和损伤;釉面瓷砖无掉角、爆边,结合处无三角洞及方形洞。

3、墙面基层先处理粗糙,粘贴层高度调节在7-10mm为宜,采用专用瓷砖粘贴剂粘贴牢固 (单块空鼓小于 15%,且每自然间不少于总数的5%)。

4、地砖表面平整度误差不得超过1mm(用2米靠尺和直尺检查);缝格平直误差不得超过1.5mm(拉5米线和钢尺检查);接缝高低差误差不得超过0.5mm(用圆规直尺检查);踢脚线上口平直误差不得超过1mm(拉5米线和钢尺检查);板块间隙宽度误差不得超过1mm(用卷尺和塞尺检查)。

5、排砖要具备设计提出,当设计无规定时,应按照现场实际状况进行调节,避免发生板块小于整砖1/3 边长的边角料。

施工图片:

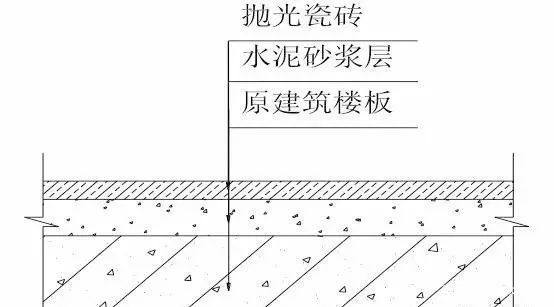

4、地面抛光砖铺贴施工工艺

节点大样:

施工工序:

处理基层→弹线→预排→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护

重点说明:

1、抛光砖铺贴前要先进行预排,检查纹路、核查方正度,避免铺贴后的花纹错乱、缝隙不光滑。

2、同一空间饰面砖色泽应一致、套割边缘要美观,大面无小块,开孔位置厚度要准确,无破损和损伤;墙砖无掉角、爆边,结合处无三角洞及方形洞。

3、地面基层先处理粗糙,粘贴层高度调节在7-10mm为宜,采用专用瓷砖粘贴剂粘贴牢固 (单块空鼓小于 15%,且每自然间不少于总数的5%)。

4、地砖表面平整度误差不得超过1mm(用2米靠尺和直尺检查);缝格平直误差不得超过1.5mm(拉5米线和钢尺检查);接缝高低差误差不得超过0.5mm(用圆规直尺检查);踢角线上口平直误差不得超过1mm(拉5米线和钢尺检查);板块间隙宽度误差不得超过1mm(用卷尺和塞尺检查)。

5、 排砖要具备设计提出,当设计无规定时,应按照现场实际状况进行调节,避免发生板块小于整砖1/3 边长的边角料。

卫生间墙面漏水不想砸地面_装修时墙面地面吊顶是施工顺序_装修时墙面处理流程

施工图片:

5、地毯铺设施工工艺

节点大样:

施工工序:

基层处理→地毯剪裁→ 钉倒刺板挂毯条→铺设防潮垫→铺设地板→细部处理及清理

重点说明:

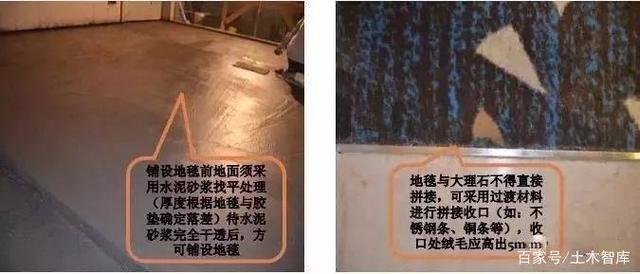

1、地毯制作前要确定材料硬度(多少百分比羊毛装修时墙面地面吊顶是施工顺序,是否分色)、加工工艺(圈绒、割绒、阿克明斯)、绒高(羊毛高度)、胶垫容重( k/m2)。

2、铺设地板前墙面要选用水泥抹灰找平处理(厚度依据地毯与胶垫确定压力)待泥土砂浆完全干透后,方可铺设地毯。

3、地毯表面要平服,无起鼓翘边,图案镂空应细,绒面顺光要一致。

4、地毯与大理石不得直接印花,可用于过渡材料进行拼接收口(如:不锈钢条、铜条等),收口处绒毛应高出5mm。

5、地毯铺设完成后要及时采用成品保护机制。

6、地毯与踢脚线、墙边、柱子收口处旁边要顺直、应压紧。

施工图片:

6、实木家具安装施工工艺

施工工序:

安装地龙骨→撒防蛀粉→安装隔热多层板→ 铺贴防潮膜→铺实木家具

重点说明:

1、地板铺设时能留伸缩缝,地板与地面之间应留出出10mm左右的地砖伸缩缝。地板间空隙不少于1mm,密度较高的地砖铺设时,每块应留有0.4mm的空隙,以防日后起拱。实木家具之间应留伸缩缝,预留潮湿季节木地板膨胀空间,多层实木家具和强化复合地板则可以无缝拼接。

2、地板下应安装隔热膜,接口处互叠,用胶带黏贴防止灰尘水汽进入。

3、木搁栅应弹线;应按300~400mm距离打孔,预埋丝杆;木搁栅应按300~400mm开沉头孔,应调节螺栓、调平龙骨基层;固定不得损坏预埋管线,木搁栅与墙缝隙30mm。

4、踢脚线表面要均匀,接缝应严密;踢脚线上口平齐3mm/5m、踢脚线与面层的填缝1mm。

5、板面缝隙宽度0.5mm/钢尺、表面平整度2mm/2m、面板拼缝应平直3mm/5m、相邻板材厚度差1mm/钢尺。

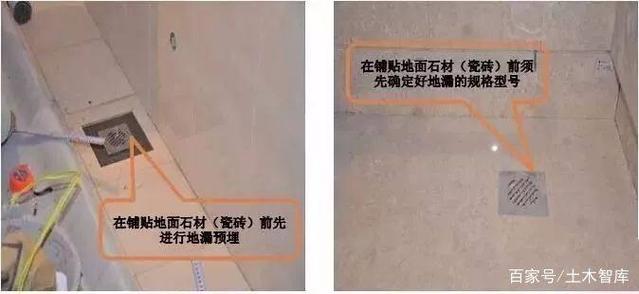

7、卫生间地漏安装工艺

施工工序:

定位→排水管道安装→预埋

重点说明:

1、楼板开孔应小于排水管路40mm ,孔壁须进行倒角处理。须用专用模具支撑,浇捣须用泥土砂浆分两次以上封堵浇捣密实。

2、地漏的排水管口坡度要按照地漏型号确定,使排水管与地漏连接紧密。

3、地漏安装时周围的沙浆应填充密实。

4、地漏、排水管直径应符合排水流量要求,排水管须修改存水弯。

5、地面回填符合排水要求,找坡率3‰-5‰。

6、地漏的顶面斜度要达到地表1mm,地漏水封深度要≥50mm。

施工图片:

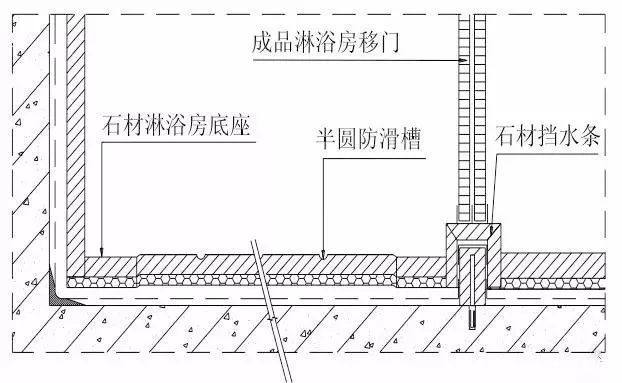

8、沐浴房墙壁瓷砖施工工艺

节点大样:

施工工序:

地面清理→水泥浆结合层→铺贴磁砖 →养护→晶面处理

重点说明:

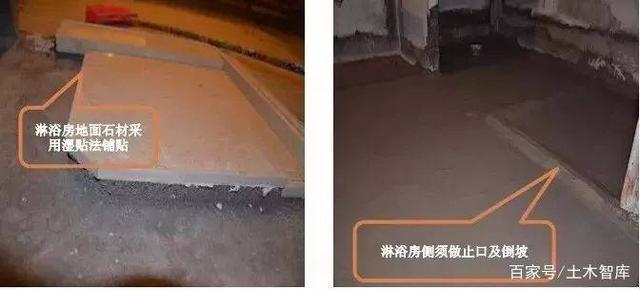

1、淋浴房地面铺贴磁砖前要先做挡水槛,挡水槛完成面宽度达到石材墙面30mm, 挡水槛采用预应力水泥预制,挡水槛与墙壁接触位置应做弧形翻边。

2、 防水施工应先对档水槛阴角处进行柔性防水处理,待档水槛阴角防水干透后又进行大面防水施工。

3、 沐浴房门槛石材须运用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。

施工图片:

9、厨房、卫生间门槛石安装工艺

节点大样:

施工工序:

地面清理→水泥湿浆结合层→铺贴门槛石→养护→晶面处理

装修时墙面处理流程_卫生间墙面漏水不想砸地面_装修时墙面地面吊顶是施工顺序

重点说明:

1、 门槛石铺贴前要先做挡水槛,挡水槛完成面宽度达到石材墙面30mm, 挡水槛采用细石灰浆砂浆砌筑,挡水槛与地表接触位置应做弧形翻边。

2、 防水施工应对档水槛阴角及挡水槛面作柔性防水处理。

3、 门槛石材须运用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。

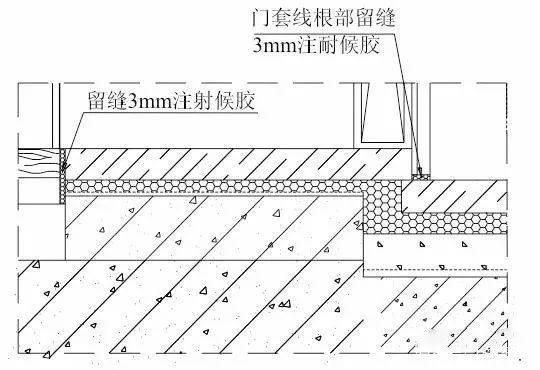

4、为防止瓷砖受潮结块,门套及门套线安装在门槛石上,门套根部留2~3mm缝采用耐候胶(颜色与门套线同色或按设计规定)封闭。

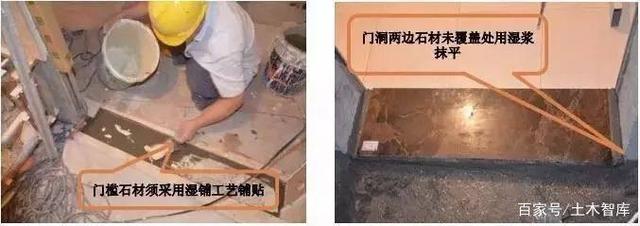

5、 门槛石边长应小于门框净宽50mm装修时墙面地面吊顶是施工顺序,居中铺贴,门洞两侧墙面未覆盖处用湿浆抹平(与门槛石同时施工完成);门槛石的长度要与地板边对齐——凸口(如插口式)门套线对齐内边,平口(如与地板连体)门套线对齐外边。

施工图片:

二、墙柱面工程

1、轻钢龙骨石膏板隔墙施工工艺

节点大样:

施工工序:

隔墙放线定位→安装天地龙骨→安装纵向龙骨→安装横向龙骨→龙骨内铺设隐藏管道→门洞口、窗台口加固→封一面石膏板→填充隔音棉→进行隐蔽验收→再封加一面石膏板

重点说明:

1、常规竖龙骨为3000mm,如超出3000mm或超过3000mm建议采取定制型竖龙骨。

2、门洞口、窗口上方应预埋基层板材加固,并做好防腐、防霉、防火处理。

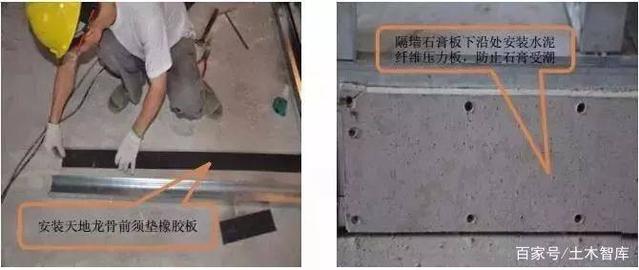

3、天地龙骨铺设前先让橡胶垫安装在天路面线位上,再将天地龙骨放在橡胶垫上加装。

4、未找平的墙面封石膏板时下口150mm处要先安装水泥纤维压力板(防潮、防水),而后又封石膏板,封第二层石膏板时下口不应直接落地,应平地脚线上口高度安装。

5、自攻螺丝应陷入板材表面0.5mm-1.0mm深度为应,且面纸不应破裂暴露石膏。

6、石膏板与石膏板接口预留3-5mm缝隙为宜。

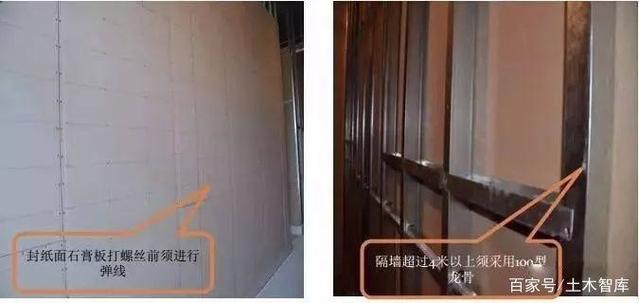

7、封纸面石膏板打螺丝前要进行弹线。

8、高度达到4m隔墙,应用100系列隔墙龙骨,或者按设计规定降低钢架。

施工图片:

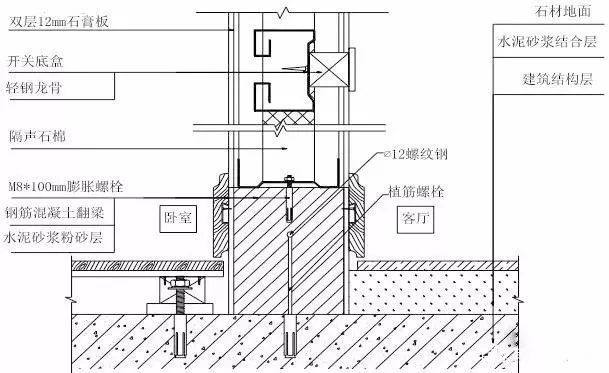

2、卫生间镀锌方通隔墙施工工艺

节点大样:

施工工序:

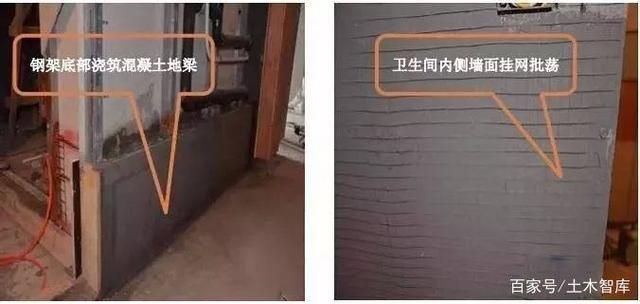

隔墙放线定位→焊接铁架→焊口防锈处理→捣制混凝土地梁→封硅酸钙板→挂网→水泥砂浆批荡→涂刷防水涂料→铺贴石材

重点说明:

1、方钢骨架采用耐候成品,焊接点涂刷防锈漆。

2、镀锌方通两侧每隔600mm钻透气孔。(避免焊接时高温没透气孔造成镀锌方通变型)

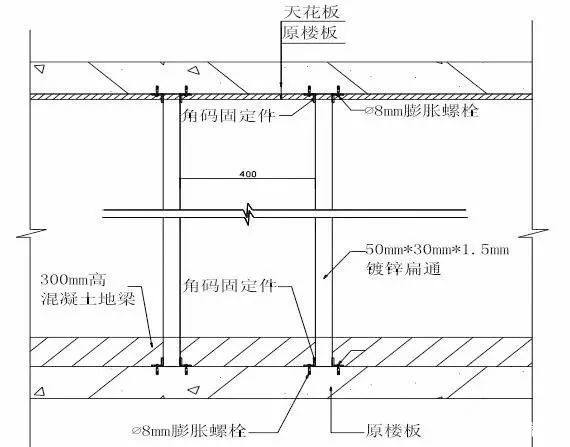

3、钢架焊接完成后在上面铺设300mm高混凝土地梁,宽度依据设计规定。

4、内层封硅酸钙板采用自钻螺丝固定 ,然后进行挂网,挂网采用自然平整铺设法(即不要太平整,要有必须的起拱度)。

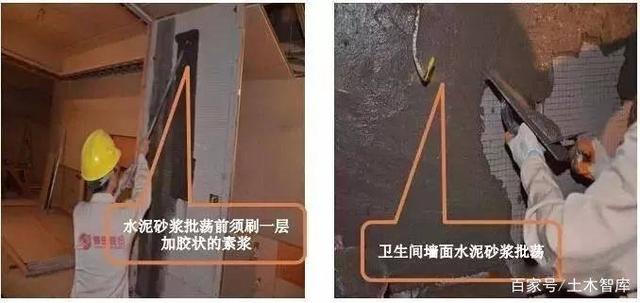

5、水泥砂浆批荡,先在硅酸钙板上刷一层加白色的素浆,然后又进行水泥砂浆批荡,水泥砂浆批荡层控制在距地板背面7-10mm。

6、水泥砂浆批荡层干透后进行防水施工。

施工图片:

3、石材灌浆回填工艺

节点大样:

施工工序:

石材排板放线→预排石材→板材固定→灌桨→嵌缝

重点说明:

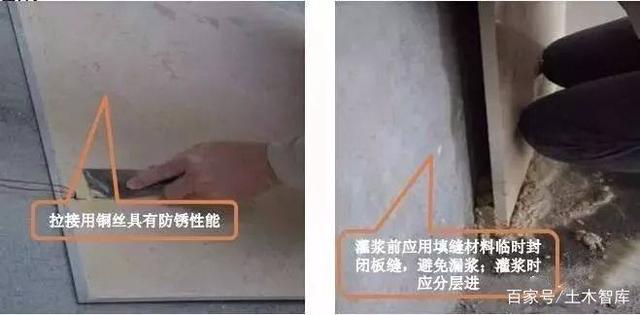

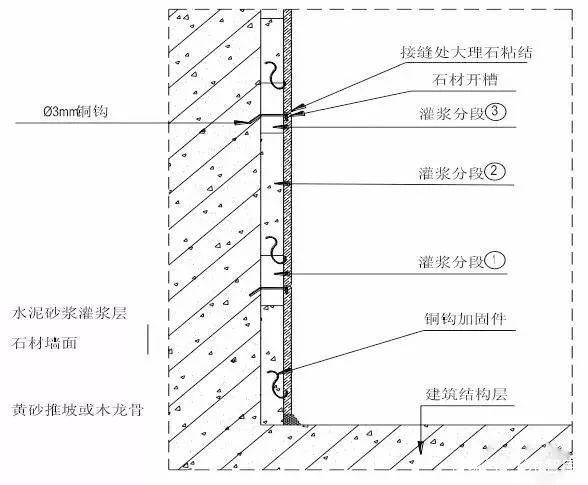

1、石材采用湿挂灌浆回填时,固定石材的箍筋网要与简支梁连接稳固;每块条石与铁丝拉接点不得少于4个;拉接用铜丝具有防锈特性。

2、深色石材用于32.5MPa普通硅酸盐水泥混合中砂或粗砂,(含泥量不小于3%)1:3配比。浅色系列石材采用32.5MPa白灰浆砂浆掺白石屑1:3配比。

3、灌浆前应用填缝材料临时封闭板缝,避免渗漏;灌浆时要分层进行,每层灌浆高度且不少于板高的1/3. 插捣密实,初凝后继续灌注,灌浆距板材上口50mm处为止。

施工图片:

卫生间墙面漏水不想砸地面_装修时墙面处理流程_装修时墙面地面吊顶是施工顺序

4、墙面瓷砖外墙施工工艺

节点大样:

施工工序:

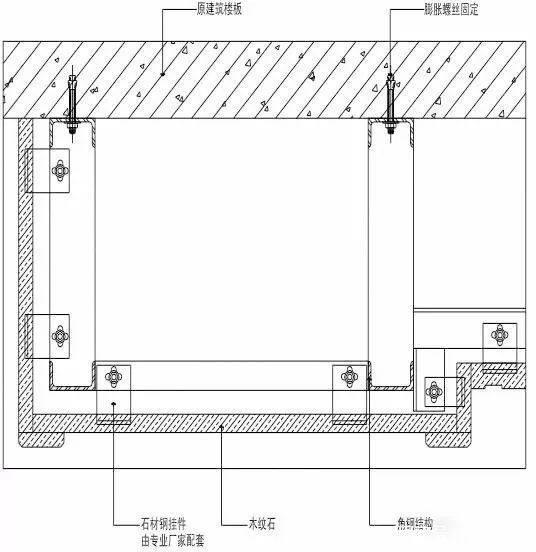

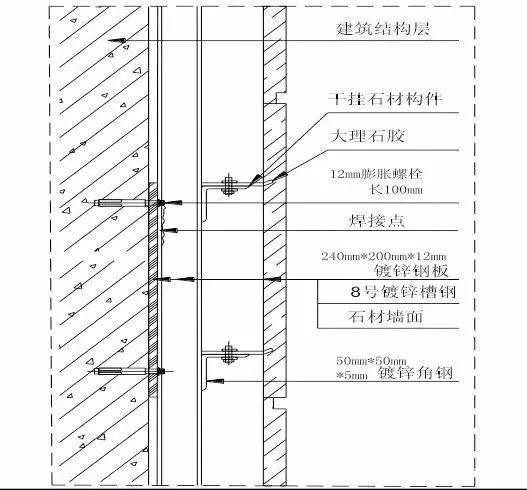

石材排板放线→安装铝骨架→石材安装→打胶收口

重点说明:

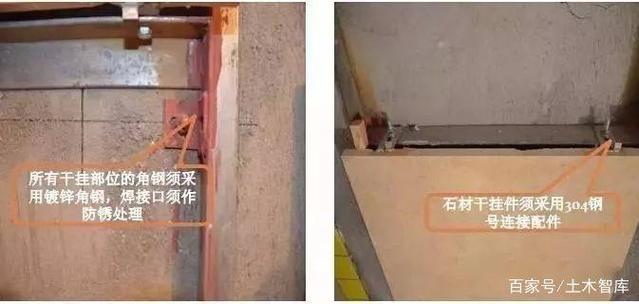

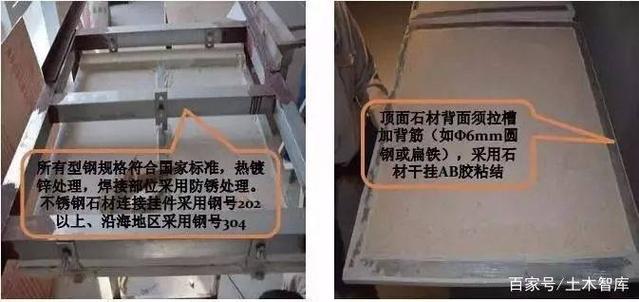

1、 所有型钢规格符合国家标准,热镀锌处理,焊接部位采用隔热处理。不锈钢板材连接挂件采用碳钢202以上、沿海地区采用钢号304。

2、 2500mm高以上的顶棚,竖向须选用5﹟镀锌钢板,横向采用40mm×40mm镀锌角钢,间距根据墙面的横缝排版确定, 2500mm高左右的顶棚,竖向须选用8﹟镀锌钢板,横向采50mmx5mm型镀锌钢板,间距根据木材的横缝排版确定。

3、应按石材排版图进行现场钢架布置;挂件与钢架连接要合理(反向、焊接)

4、干挂石材单块面积大约不少于1.5 平方,室内干挂石材厚度要高于20 mm,室外干挂石材厚度要高于25mm;石材板面较大且薄的薄板应在正面粘加固背条,防止磨损变形;干挂石材墙面无透胶污染。

5、干挂石材孔、槽的数量、深度、位置、尺寸要具备设计规定;避免钻孔或切割加工时产生位置不正、数量不足、深度不够或孔槽壁太薄等质量原因。

6、立面垂直度1mm/2m 垂直检测尺;表面平整度1mm/2m 靠尺和直尺;阴阳角方正1mm/直角检测尺; 接缝高低差0. 5 mm /钢直尺和直尺;接缝直线度1mm/拉5m线和钢直尺,不足5m 拉通线;接缝直径1mm钢直尺。

施工图片:

5、顶面面砖饰面施工工艺

节点大样:

施工工序:

石材排板放线→安装铝骨架→石材安装→打胶收口

重点说明:

1、 所有型钢规格符合国家标准,热镀锌处理,焊接部位采用隔热处理。不锈钢板材连接挂件采用碳钢202以上、沿海地区采用钢号304。

2、应按石材排版图进行现场钢架布置;挂件与钢架连接要合理(反向、焊接)

3、干挂石材单块面积大约不少于1.5 平方,室内干挂石材厚度要高于20 mm,室外干挂石材厚度要高于25mm;石材板面较大且薄的薄板应在正面粘加固背条,防止磨损变形;干挂石材无透胶污染。

4、干挂石材孔、槽的数量、深度、位置、尺寸要具备设计规定;避免钻孔或切割加工时产生位置不正、数量不足、深度不够或孔槽壁太薄等质量原因。

5、顶面石材背面周边退进5mm装修公司,四周铲网40mm宽,背不小于3#镀锌扁铁,采用木材饰面AB胶粘贴,当木材长度小于600mm时两边须降低扁铁与周围扁铁连接成环状。

6、顶面石材两端连接采用干挂件挂扣(石材侧面挂件位切割),采用石材干挂AB胶粘结;石材边长小于600mm时中段点再用石材干挂AB胶将挂件与扁铁粘结;末端石材须搁置在地面上,采用木材饰面AB胶粘结牢固;表面平整度1mm/2m靠尺和塞尺。

施工图片:

6、吊顶玻璃/镜子安装施工工艺

节点大样:

施工工序:

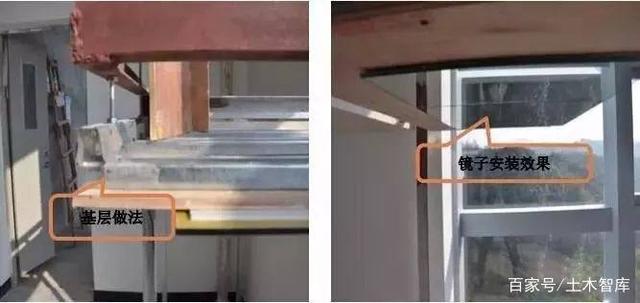

基层制作→放线→玻璃/镜子加工→安装玻璃/镜子→打胶收边→清理

重点说明:

1、基层采用多层板(背面做好三防处理)制作,须平整结实,平整度允许误差1mm,避免安装不粗糙致使破损,安装前基层必须清除干净。

2、背面先贴好专用保护膜,周边退进10mm黏贴3mm厚海绵贴(宽度视玻璃/镜子直径而定),长边相隔300mm条状黏贴3mm宽海绵贴,起至定位校正作用。

3、玻璃/镜子面无固定件安装的选用结构胶粘接在基层板上,胶干前下撑支架固定,胶干牢固后加固支架。

4、玻璃/镜子安装完成后进行保洁时禁止使用碱性洗涤剂或含研磨粉的清洁粉清洗。

5、玻璃/镜子采用中性耐候胶收口。

6、玻璃/镜子面有系统安装时,须测准开孔位置及形状,周边为避免镜子开裂,背面两侧采用AB胶黏结。

施工图片:

7、墙面磁砖铺贴施工工艺

节点大样:

施工工序:

处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护

重点说明:

1、铺贴瓷砖前要先检查原地面是否存在空鼓现象。

2、铺贴磁砖陶瓷地面砖前,应先将玻璃地面砖浸泡晾干。(浸泡到不起气泡即可取出阴干)

卫生间墙面漏水不想砸地面_装修时墙面地面吊顶是施工顺序_装修时墙面处理流程

3、同一空间饰面砖色泽应一致、套割边缘要美观,大面无小块,开孔位置厚度要准确,无破损和损伤;墙砖无掉角、爆边,结合处无三角洞及方形洞。

4、粘贴应牢固 (单块空鼓小于 15%,且每自然间不少于总数的5%)

5、排砖要具备设计提出,当设计无规定时,应按照现场实际状况进行调节,避免发生板块小于整砖1/3 边长的边角料。

6、立面垂直度1mm/2m 垂直检测尺;表面平整度2mm/2m靠尺和直尺;阴阳角方正2mm/直角检测尺;接缝高低差0.5mm/钢直尺和直尺;接缝直线度1mm/拉5m 线和钢直尺,不足5m 拉通线;接缝直径1mm/钢直尺。

施工图片:

三、吊顶工程

1、轻钢龙骨石膏板吊顶施工工艺

节点大样:

施工工序:

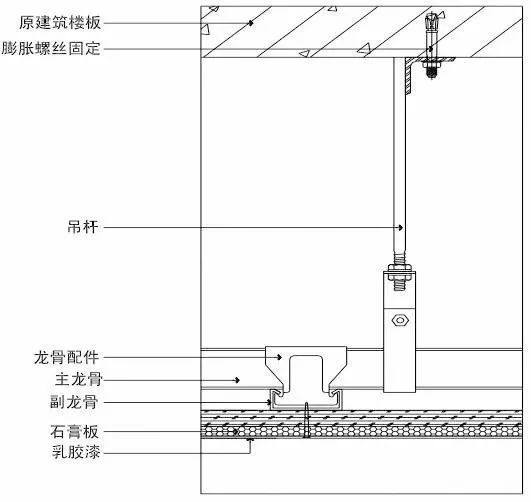

弹出天花完成面线→吊杆安装→安装主龙骨→安装沿边龙骨→安装次龙骨→龙骨调平→进行隐蔽验收→安装石膏板

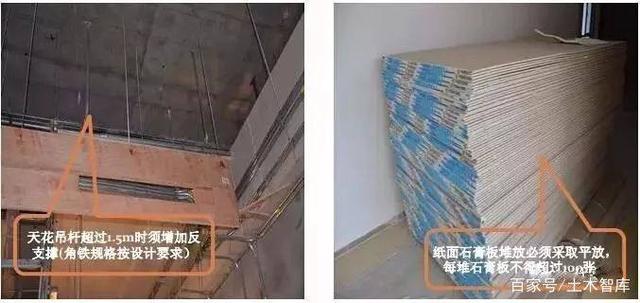

重点说明:

1、封板前天花内全部阀门、消防设施等需要检测验收合格,石膏板才能进行加装,避免封板后发生线路不通、消防水管渗漏等原因,造成风险降低。

2、各类石膏板天花吊顶长度小于15m 的要留出伸缩缝,且伸缩缝两边应设定独立的主副龙骨。

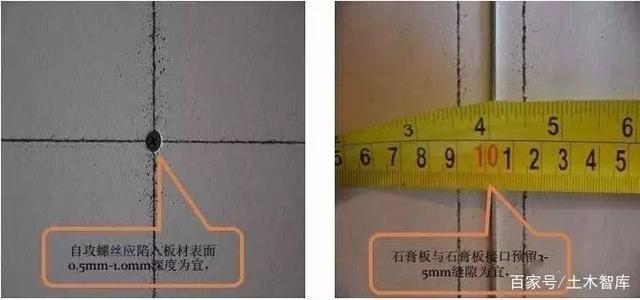

3、封纸面石膏板打螺丝前要进行弹线。(石膏板拼接口要留出3-5mm缝隙)

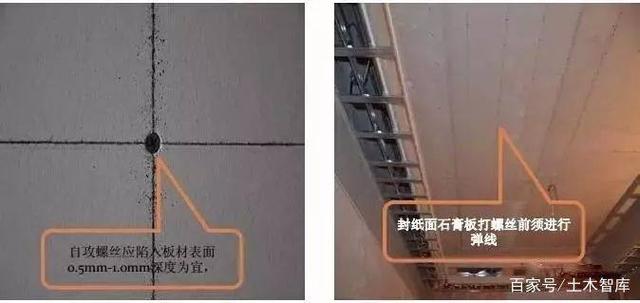

4、自攻螺丝安装要陷入板材表面0.5mm-1.0mm深度为应,且不可切断纸面暴露石膏。

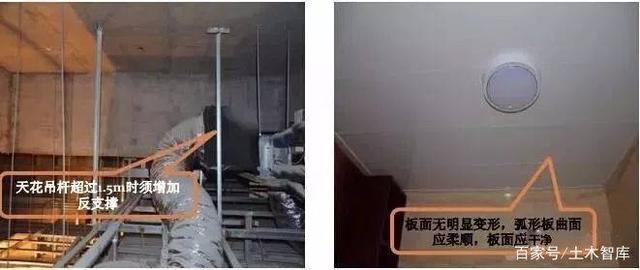

5、天花吊杆超过1.5m时要降低反支撑,主龙骨按房间短跨重量起拱3 ‰~5‰ 。

6、安装轻型吊灯的内侧应预设400*400*18mm多层板,板面与龙骨面齐平,多层板采用8mm吊杆固定在墙壁底及龙骨上,连接牢固。

7、安装重型吊灯时,在已封板前预埋挂钩/挂链(根据灯具尺寸确定挂钩/挂链承载力)。

8、在安装主副龙骨前要考虑灯孔、喷淋、风口、检修口等位置,避免安装系统时损毁主副龙骨。

施工图片:

2、金属板吊顶施工工艺

施工工序:

弹线→安装沿边龙骨→安装吊挂杆件→安装次龙骨→安装罩面板→安装压条

重点说明:

1、在检修口周边要设附加龙骨,附加龙骨采用拼接固定。

2、罩面板安装前天花内全部阀门、消防设施等需要检测验收合格,罩面板能够进行加装。

3、安装轻型吊灯的内侧应预设400*400*18mm多层板,板面与龙骨面齐平,多层板采用8mm吊杆固定在墙壁底及龙骨上,连接牢固。

4、安装重型吊灯时,在罩面板安装前预埋挂钩/挂链(根据灯具尺寸确定挂钩/挂链承载力)。

5、天花吊杆超过1.5m时要降低反支撑,主龙骨按房间短跨重量起拱3 ‰~5‰ 。

6、板面无显著变形,弧形板曲面应柔顺,板面应洁净。

7、边龙骨与板面及地面接口应严密。

施工图片:

3、阴角槽施工工艺

节点大样:

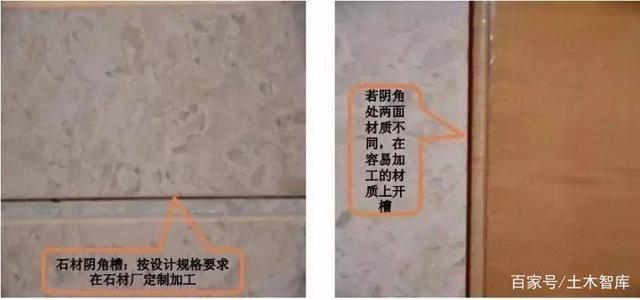

重点说明:

1、石膏板阴角槽:采用高密度中纤板,湿度较大地区可用于体积高的木制材料,按设计尺寸规定定制生产装修公司排名前十强,安装前要作防潮处理。

2、木制品阴角槽:按设计尺寸要求在木制品厂订制生产。

3、石材阴角槽:按设计尺寸要求在木材厂订制生产。

4、其它阴角槽:若阴角处四面材质不同,在易于制作的颜色里开槽。

施工图片:

4、空调风口安装工艺

节点大样:

重点说明:

1、空调回风口、出风口、换气扇等处规定修改木边框,便于风口及设备调试或者避免冷凝水。

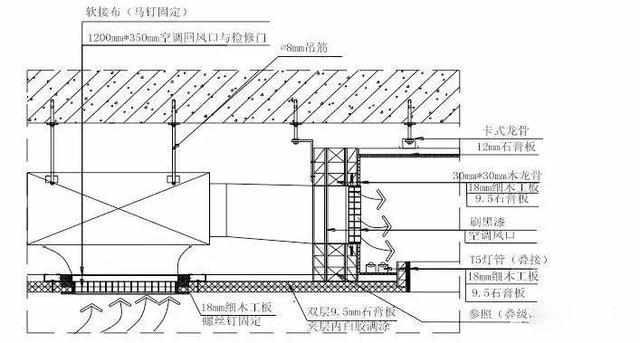

2、空调出回风百叶的型号要按照机电安装单位风上计算

施工图片:

居众装饰,始于1996年,专注于新房装修,旧房改造、设计施工等领域,具有国家建设部颁发的设计甲级,施工壹级的资质。(需要设计装修的业主,可以留下您的联系方式报名,装修顾问将会贴心联系您。)

免责声明:本站部分内容信息系作者结合法律法规、互联网相关知识整合。如若侵权请通过投诉通道提交信息,我们将按照规定及时处理。【投诉通道】
