咨询热线
400-700-9883
装修公司 >装修施工 >拆改 >老房改造的装修攻略(69平米房龄10年的一居室房子改造全过程)

老房改造的装修攻略(69平米房龄10年的一居室房子改造全过程)

发布时间:
责任编辑:居众装饰
拆改

版本3.0(本文已完成,欢迎收藏和转载!)

最近更新时间:2013-6-14

本文分为下面几大部分:

装修心得;

装修费用;

装修时间和日程表;

装修文档准备;

施工过程全记录及留意事项;

装修建材家俱家具工具采购指南

装修心得:

连续两年弄了几次老房改造,还真是累积了不少教训。鉴于大家对装修这个话题问题诸多,我决定记录下现在家里旧房改造的过程和经验,供各位参考。

说起装修,这可不是件容易的事儿,要是想尽量避免遗憾,还真得亲历亲为。有人说“装修一回扒层皮”,虽夸张也不远矣。弄了这几回装修,我深深感得到如下这几句话——

1)要是父亲弄装修就更累了,所以也是趁年轻,趁有功夫,先装了吧,别老等之后能够怎样。

2)记住,装修材料和工艺在不停改进,你仍然不能装到最好,也一定会发现比你装得好的,哪么是刚装完就发现更好的方式和材料,那只是正常滴。

3)别过份要求,尽力就好,装修不其实没有遗憾,多少而已,心态放正。

4)老房或房屋改建必须比房子麻烦,也比新的毛坯房要贵,就房屋的房子改造来说,年头越新的房子越好改造,所以想买二手房之后装修入住的,别买太老的房子,因为架构和理由有些根本改不了。

5)与家人一起方案好家居企业选用、材料采购、日程表,按部就班操作,必能缩减项目进度,经济实惠,事半功倍。

6)根本不其实没有增项,别信怎么没有增项的装修的宣传语,一方面是由于咱都不是行家,不其实一次性列全项目,再有就是一些项目是要扒开看能否看到增项的。

7)由于装修是分方法进行的,即便是新装修的项目,也有很高其实在装修之后得到些许伤害,比如瓷砖、磁砖、漆面、门窗等,要对这点有所心理准备,也要一步步做好必要的防护。

好了,好戏开始。。。

装修费用:

先看看装修花费,首先你得对本次装修有个心理预期,比如你想要用2万,5万,10万或者更多。可以如此说,实际出现通常都比你预期高,所以提早准备好装修款很重要,而且要做好心理准备,别超出再抓瞎或后悔。以70平米的通常旧房建设来说:装修队的工钱得在1万-3万以上(在于于局部或者所有包括改造方式);建材怎么也得2万;电器就看应该了,往上没边儿。

给你们一个经验值吧,我70平米的房子全改造出来5-10万(不算厅室家具)。

施工费什么给取决于施工单位的结算方法装修公司排行榜,有些是先交定金或设计费,上门定计划后交百分之多少,最后验收补全款项。我现在使用的是一家上海的工长俱乐部,采用3-3-3-1的付费模式,也就是先上门给计划和主要价格,决定用它后交管理费300开始施工,在电力建设、瓦工结束、漆工结束这3个时期分别给30%,留最终10%在验收后给。

装修时间和日程表:

旧房改造最少45天,正常都得50-60天左右。你会问,怎么会如此长呢?主要是由于某些项目都是定制的,厂家制造周期不一,而且要等各种工序完成后才会量长度。一般家中空间非常小,也不能多工种一起操作,谁都必须别的房子的空间做工,比如泡砖、和泥等,所以会变得更加拖沓,但实际上有他的道理。另外,家中还老得留人,装修的过程中,不其实一次性给施工队交代明白,而改错了再想出来改就困难了。所以最好家中有人能在周围,时不时过来看,老人帮看着点儿也行。我们的方式是在旁边租了个一居室,把所有家档搬进这个一居室中,我们也住在此处,随时可以看到施工队,也能随时接收建材家居的到货、清点、付费和安装。我们关起门来也不耽误正常人生,如洗澡、睡觉等,虽然挤了点儿,呵呵。。。

在北京的装修最好的春天是夏季,特别是3月15日以上,集中供热的供暖停暖了,方便更换和调试,春季偏干,油漆涂装和胶都很就会干,工期会增加。另外,315到国庆节会有很多促销活动,无论是家居施工还是电器用品都很廉价,厂家也不敢在消费者维护权益日这日子口找麻烦,态度都很大呢。

那这多天是如何分配的呢?大概顺序如下,有些方法可以同时进行,也可以按照各家状态小调顺序——

施工顺序:各种拆除(2-3天)-->水电改造(2-3天)-->量窗户量门-->瓦工厨房浴室做隔热铺地砖(5-7天由于得等防水实验和等诸多干透时间)-->暖气改管/电力改管安装/抽油烟机安装排气管-->厨房整体家居细量/>测量吊顶-->安装厨房浴室墙壁-->瓦工厨房浴室铺瓷砖(安装只需1天,但铺设地板后3天不能上人踩)--安装洁具五金(1天)-->漆工刷顶安装石膏线(4-6天由于得等漆干的时间)-->安装马桶电器家具-->漆工刷墙和刷顶或贴壁纸-->安装空调和电工安装开关面板-->铺厅室墙壁或地面和踢脚线-->安装内门和窗帘杆窗帘等-->安装整体地板和餐厅电器-->安装灯、门吸、门顶、镜子、吊兰、手纸托架等小部件-->施工队修补工作/验收-->搬家进来。安装防盗门的时间是无真正的,反正有AB钥匙,可以先给施工队A钥匙,等施工完工一旦使用一下B钥匙,A钥匙就不管用了,B钥匙供日后家人使用。可防盗门一旦离房间很近,安装最好是能在施工队在的状况下完成,这样如果把防盗门周围的外墙拆掉,还可以修补。

需要期待时间长的项目:定制橱柜需要40天以上,定制门必须12-30天以上(木门30天,铝镁金属门15天,防盗门12天),定制暖气需要20-30天以上(有些尺寸的暖气有现货),洁具和设备到货时间不肯定。另外,这些天数可不是从你开始装修那天算的哦,也不是从你交钱买的今天算起,而是从装修到某一工序定制品牌可以上门细量的今天算起。所以你看,真正施工队人工连续作业的时间并不长,后期就是等这个等那些哩哩啦啦的了。有些人不尊重施工队为何每当总来一两个工人,是不是刻意拖延,其实是由于各个工序都是一环扣一环的,每个工种得一个个地施工,急不得。

需要提前测量的项目:门、窗、橱柜、吊顶、暖气都必须提前测量,暖气还必须改管,就是说要来很多趟。这之后就得约时间保证家里留人,才能测量的此外定计划。

需要打钻锹凿噪音大的工程:先期各种清理、水电建设挖槽、瓦工的个别活儿;后期的安装空调、电器、门、窗帘杆、五金件时的膨胀螺丝。先期的这些时间噪音非常大,其实主要就是在施工的头一周多。后期的打钻都是很少量的。所以你需要适当安排开工时间,避开学生复习时间,避开冷的时侯,这样邻居还可以出去躲个清净。跟朋友和物业要提早打好招呼,避免他们找回来。同时要跟施工队说好,中午12-14点不能施工大噪音的作业,周末尽量不施工。如果你不在周围,更要跟施工队答应这个夜晚不出声的原因,他们一定是要赶工期的很多做几个活儿,你得在此处居住很多年呢,邻里关系他们不在乎你是惧怕的,所以必须别把朋友招惹了。

发生垃圾多的项目:一般社区物业公司就会让施工单位把垃圾装袋塞进小区指定位置,但装修得好几周呢,这之后多个装修队虽各有各的地盘但也必然会混在一起放垃圾。这些垃圾最后是得你花钱把它拉走的。这样的话你就得清楚哪些项目出现垃圾最多,也好了解在哪个时候找人拉垃圾,大约几车垃圾。(240-300/车)乃至整个装修过程发生的垃圾,拆除工作是大头,能形成大约一半或2/3的垃圾;但是是水电改造部分占1/4,因为要用电钻打墙洞和电缆;瓦工的垃圾可不多,也就是1/5,多是些渣土和切出来的磁砖块头;漆工即使不铲墙几乎没啥垃圾,铲墙可能造成1/5的垃圾。所以,根据前面说的期待时间表,其实拆除和水电建设后就可以拉走大个别垃圾了。可留下小部分直至后来剩下的少个别垃圾再拉一趟。这么说吧,1车基本是不可能的,怎么也得拉2车,能一车勉强拉下他们也不建议,毕竟不到装修最后部分还经常有垃圾。不过,如果你的宿舍或楼门里也有别家同时装修,你要看好了,装修队混放垃圾会降低你不必要的垃圾清运费用。找车拉走施工垃圾可以请物业帮忙找,施工队也会可以找,你非常价格来定就是了。

装修文档准备:

不好好管理你的装修文档,准有抓瞎的之后,无论是装修中也是现在保修,前前后后都得乱。听我的,准备个专用的盒子,里面放个专用的文件夹子,一个白本,一根笔,还有盒尺,再加上电脑的拍照功能,到哪里转装修时都带着这套,准没错。我根据项目管理的方式遭遇了这几次旧房改造,发现文档的打算对方案的施行至关重要。最好设计和填写如下几个表——

1)装修花费列表

2)住宅装修设计图纸(正规大的监理单位都有设计师出图)

3)家电建材采购表

4)家装日程表

程序袋需要准备2个,盛装如下内容——

1)采购合同

2)家具家电说明书

我个人在excel中设计了个装修成本明细表,感觉很实用,项目也全,给你们参考下都什么项目。大家可以把以下这几行文字复制粘帖在excel中,然后选定复制再转向复制成纵向,画上表格线就是了。

类别1

类别2

项目名称

品牌型号

购买时间

购买地点

购买方式

送货时间

安装时间

购买单价

购买数量

金额

购买相关备注

产品型号备注(注意采购设备的外观形状和开孔间距都得写上并提供给相关施工方,本文我就会一一介绍各个物件儿的重要参数都是怎么。)

销售联系模式(此处必须要留下销售员工的姓名和手机,前前后后你得找她们好几次呢,包括送货人员的、安装工人的。对于施工队,你最好也留下瓦工、水电工、漆工的电话,便于当前和之后随时沟通。)

产品图片

施工过程全记录及留意事项——

1)搬家腾清物品

搬家是很辛苦的,你有没有过这些似乎,看似没多大东西的屋子,一搬到来就N多东西。要谢谢我爸,不愧是搞储运工作的,太能码东西了。我们租的一居室40多平米,从阳台开始从下到上,从里到外,全码满了东西。居然能够说话喝茶娱乐和晚上。一个聪明的搬挪计划是非常必要的。打包是最起初的工作,空盒子和编织袋是需要的。然后摆在最上面的东西必须要是这个夏天必定用不上的,且大块头不怕压的,再一层层往外放。绝对不能产生以后要拿那些东西,结果得知在最上面拿不下去的状况。

搬走的地板要做好边角保护,搬运很就会磕碰的,尤其是钢琴等大价值的娇气东东。如果这些状况下较多家具需要留在装修的房子里,一定要做好密封保护机制,并告知施工队人员逃离勿压。

厅室的大灯如果需要保留,必须做好密封保护,我的方式是用尼龙地毯兜起来拿胶带固定好,这样既能照明,又能防灰。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

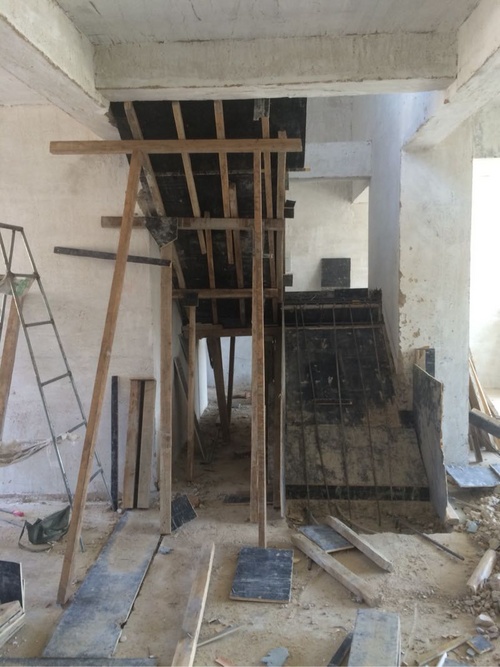

2)先期各种拆除

对“拆除”这个工作来说,噪音和噪声非常大,有是发生垃圾最多的方法,必须提前跟朋友和业主打好招呼,装修队需要把造成的垃圾成袋子放在物业指定的花园楼下地点,摆放整齐,不能阻碍邻居们出门和生活,减少隐患。装修队也不是怎么都拆,暖气和燃气他们是不敢也不能动的,需要你找煤气公司北京电力企业96777和你购买新暖气的商家安排拆除。

施工队拆除内容:

墙砖、地砖、室内门、室内装修如家具沙发等、踢脚线、石膏线、吊顶...这里面有个原本看不见的隐藏内容,就是去掉墙砖后必然会发现上面有未铲下的腻子层,这层涂料可能是上个施工单位未铲除的,对于贴地板是巨大的弊端,容易掉砖。这层油漆很难铲除,为了让新帖的地砖稳固,业主和装修队都能够再铲掉这层,那就是额外成本了,最少200一个厨房.

煤气公司拆除内容:

煤气表和到炉子的管子。不是每家都必须清理煤气表和管,除非做新的橱柜比较碍事或必须再次设计。你打96777登记后,会有周围的燃气企业员工跟你联系。这点我有些怀疑,我们的信息会不会丢失用给第三方小公司而收取高价呢?毕竟来人你得验证验证,这点我们只是强势群体,因为燃气这东西以及装修队都不肯也不敢动的。给个心理价格吧,一般上门两趟,拆除燃气表80,再安装400-600(在于于新管长度)。贵吧?!

暖气厂商拆除内容:

旧暖气、墙上的支架、到主管道的管子。然后会在留下的接口处包上金属袋,等你壁纸墙面都贴好了,他再来安装。提醒!但是旧暖气是装修之后需要安装回去的话,那么拆下的旧管件要收好,如果不用旧的,换新的管件,最少一个暖气150,一点儿不夸张。对了,旧暖气拆除再加装的人工费只是150/个。你算算吧,你有几个暖气?要回装几个?这种价格都是要判断进预算的哦。当然,如果这个暖气你不要了,买新的,那么新的暖气的加装费大约是包括新管道和2米管的,我的是180/个,买新暖气时需要问明白了。

卸空调:

之前安装的空调,如果要处理墙壁,最好是给拿回来。如果不卸空调就处理地面,等之后更好空调时就必然面对遮盖不上的无奈。装卸空调可不廉价哟,装卸一个空调在不换件的状况下200-350。卸的此次要看你是要看空调位置的,可以选择其实位置,也可以再次布置打孔和水管。空调室外机可以不拆管子被吊在地面上或置于高桌子上,也可以卸掉管子保管。需要切记到是,卸管子可能会导致氟的个别泄漏,得请师傅注意管子的密封保存。要明白,回头安装上空调后也是得面对必然缺氟要加氟的费用哦。

废品回收:

拆除下来的东西,最值钱的是暖气和铝门窗,还有铁的管件。最不值钱的是木头。你不收,拆除的人其实就拿出值钱的废品了。你可以找收废品的收一下。值得留的东西,比如一些灯、质量比较多的水龙头、毛巾杆等,以后才能再安上使用的,一定跟施工队提早说好。我就使得损失了一个外壳。铁的防盗门和隔热窗可以让新家具的厂家拆的之后抵拆除费。暖气的话,老式铸铁的暖气卖得贵些,要明白铁管是熟铁,而老暖气是铸铁,可以立马拿去炼的这种。

其他注意事项:

但是有些电器是你以后要回装的,膨胀螺丝的位置要记好,拔出来后必然就找不到了,千万别让水电改造的管子占用那些地方。要了解之前电器的安装位置必须有他的道理,比如电器能够放得下等,要是电力管道占了这个位置,以后再安装回这个设备的话,可能就打眼打到水电管了,或者根本装不下了。

以及就是电气的熔断器插头,比如电热水器的插座,就跟主机内存似的,这东西很敏感,磕碰就常常坏。我就使得损失了一个加热水器的开关。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

3)水电改造

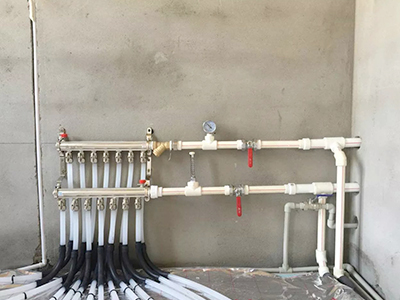

装修中最省钱的一步来了——水电建设,如果施工队给你的报价中暂时没放出来水电改造的数目的话,那么那些数字你就先别当真。而且你要说我之前的水电不应该改造,那似乎是不可能的,施工队也大个别不会同意你不改造,他们会说,铺砖墙面后再出水电现象可就都得拆开。虽是威胁之词,但也有有道理的。我觉得老房改造中水电建设这部分是需要的,因为就电线来讲,过去都用铁丝,现在都是电线;过去都用细铁丝,现在都用粗铁丝;电线容易氧化,细铁丝经不起已经愈发越大功率的设备。过去不关心接地,大个别家装都没有电线,雷击和超负荷设备选用都将是电器烧毁的重大缺陷。再加上过去楼道里的变电箱路数偏少,保护不够,一旦出原因,烧一个电器可能就几千块没了。再想改造时,现在这次的墙和砖可就都白铺了。综合各种原因,花点儿就花点儿吧,个人觉得70平米的套房,4000-10000的水电路建设基本是必花的,具体在于于住宅结构和大小,房间越大,厨房浴室离里面越远,房间越绕,水路改造偏多,这块的价钱就越贵。

计价:

水电改造是价格×米数的,米数越长价格就越多。所以修建水电建设的线路时,施工队会问你都怎么地方必须水龙头、电源插座、插电面板、电话网口面板和有线电视面板。这些位置,你或许是按照当时居住的经验给出,但也最好再次考量一遍。因为新服装用品的厚度和放置位置其实不同,厨房内也要在明确了水槽、抽油烟机、灶台和餐厅用品的大小后,再结合设备调试人员的加装高度参数,再和总体橱柜的设计师商议好这些接口位置,切勿自行决定,因为即使做好改造就再难改了。这就是说橱柜的设计师得提前到,一起粗量和商议初步计划。比如抽油烟机的插头插座的位置,高度上就需要在地板以下,安装位置上方,而且其走管的沿途还不能在加装烟机的打眼位置上,一定别嫌烦,多打几个电话弄明白各项参数后再定位置。还有厕所的灯到插座到底留几路电线也是很重要的,因为留少了线路的话,你买的浴霸或灯似乎就不够用,有些功能就使用不了,这个应该先采购浴霸或订型号后得到参数告诉电工。另外,铺设的之后你需要看到点儿,确保人员按你的意见施工,也要切记超近道儿就别绕路,有些水电工为了多赚钱会给你绕着房顶或边上走,铺好了一计算价钱,你就傻了。听工人说水电管不能横铺,都需要是从地面横向,再纵向到下方,可能有他们的道理吧,这点我不懂。如果不是地热且铺地面或墙壁,电的管子有些是可以走地上过去的,这样近一些。给个图大家想想水电改造的大概样子吧。绿色是水管,白色的是导线管子,电线都在水管里。另外,下面有同学给的一个电源插座预留数量参考表,也不错,考虑挺周全的。

水路改造是必须我们自己买三角阀、下水管线和龙头的。本文采购指南中有解析。

水电改造后的检查:

1.配电箱安装好后,要检测配电箱的连接和闸盒是否都管用。

2.铺设完水路建设后,要开启水的总开关,加压后查看各处接口有无漏水。这一点我建议多分析几天,我家曾经工人加压后并无渗漏,但等瓦工的那几天就看到了2处逐渐的漏水处,趁没有封闭墙面,还可以让水工改好。

3.电路改造完成后,需要接个轻松的设备、电话、电脑来测测网络短信线电视天线等是否都接通了。

4.下水道是必须还要修复的,施工会导致上面堆放有物品,负责人的施工工人会在拆的之后堵上破布,但这显然也是会掉下来一些东西,一旦封上了再加装上了地板和家具,以后使用下去就常常堵,清理出来更帮忙。所以这一步或者很必要的。最好用这种疏通管道的长管子上下疏通一遍,确保没有米粒石块和异物。在保证疏通过后,马上用干净的布堵好,以免后面施工导致的二次破裂,当然也可以避免反味儿上来。

5.水电管走的高度和位置,你最好画幅图标记一下,以后铺上砖后会挡住,再装家具设备打眼时就常常破坏水电管了。虽然装修队最终会有贴纸给你标记下主要位置,但走管哪有这么规整的,还是自己记好左右距离相当稳妥。

6.房顶的墙上上即使有穿墙洞走管,尽量让工人往上迎合房顶,要不然吊顶或贴石膏线时才会有影响。

7.检查电盒里不要有异物,比如穿水管是万万使不得的。本来已经的电线就硬得很,再加上如卫生间的插座会有太多根导线,如果再有任何东西在开关电盒里,等铺设面板时就更安装不上了。

8.检查水管的出水口处或许过高或过超过墙面。什么意思呢?水管是窝在地面里的对吧,只有出水的哪个头是凸出来的,以后贴了地板后,唯有这个出水的头露在上面,然后就可以接水龙头或角阀了。但即使出水口处挖的槽儿太浅,出水口就会远远高出地面,安好龙头后,龙头的手臂就显出来了,很难受。反之,如果水槽太深了,水龙头或角阀就拧不到位,就会露水。这里还真是有些学问呢,所以大部分水电工宁可把它做凸出来一些,不出现破损的弊端,可凸出来的也不漂亮呢,他们往往会给你再用玻璃胶封住,在我看来,这可一点都不专业。你也是看好为好。

9.水表如果移位了,要想想是否安反方向了,以及表面的盒子是否将来可以便于掀出来,还有表面的厚度是否在安装好柜子后还比较容易看见。虽然查水表不是我们住户的工作,可也尽可能给别人工作员工创造便利吧。

10.卫生间的水口可以留在哪里等候安装坐便等设施,但餐厅的水口一定请工人安好角阀,这里安装的两个角阀一个是标准4分的,供给小厨宝用,另一个要选用水盆带的角阀或与水盆规格相近的角阀,这将是现在的水箱凉水管入口。安装好角阀后用金属袋保护好,以防瓦工弄脏。为什么必须要先安装厨房的角阀呢?是这种,如果等家具贴好家居安装后去安装小厨宝和水槽时再安角阀,那样容易弄得满身都是管子里剩余的水,厨房一般没有保温,橱柜又不耐磨装修垃圾包括地热拆改,就会非常麻烦了。

11.水电改造一定别嫌麻烦,跟物业说暂时关闭一下全楼水管,用这个时间请水电工更换总阀门的球形伐。往常我们房子的总水管开关不常用,一般也没多大问题,但装修过程中要时常开关,老旧的带扳手的那个开关早晚得坏,如果等装修完工后得知漏水,再改就来不及了,还不如麻烦就帮忙一次,在今天装修中就更换管道的房间总开关。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

4)瓦工厨房浴室做防水贴砖:

水电工上一个方法中完成了大个别工作,但不是所有完成了,他们还必须在瓦工铺砖后再来安装厨房浴室的下水,以及厅室的插板开关等。现在瓦工出现了。瓦工的活儿是很丰富的,他必须具有勤奋严谨老实的特点,各地瓦工的活儿质量不一,用过了多地的瓦工后得知,江浙的瓦工貌似是很细心的。

瓦工的技巧就是沙浆、刷浆、刷防水油漆、做隔热测试、贴瓷砖、贴磁砖。这些方法得一步步来,因为得等干燥时间,防水测试的之后会往厕所地面上储水,看看1-2天内或许会漏到楼下邻居家去,这方面我们需要提前打招呼,随时查看。另外,贴地砖后的1-2天内都不能上人踩的,所以改管量门量橱柜什么的,你得安排好时间表。

厨房浴室弄好后就可以加装抽油烟机通风口(如下图)、量厨房厕所的内门、细量橱柜、安装热水器、暖气改管、燃气改管和安装燃气表了,再这时候就可以加装厕所电热水器等大型地面设备了(如加热水器),再来就可以安排测量吊顶了。

瓦工完活儿后的检查:

瓦工的活儿通常分几天,每天都得检查哟,要不然等干了就不好改了。

1)看看瓦工在切割磁砖的之后是不是尽量紧着一块砖切小块,因为边边角角的缘故,有些师傅可即便你的磁砖多贵,切就是了,可比较多小块可能可以紧着一块砖多切几个为好,这样非常花费,剩下去的废砖头也就非常少。还有就是用来橱柜下面的瓷砖,反正安上地砖也看不到,其实大可用半块半块的砖组成。

2)随时查看和管子相交的地板的缺口是否切得尽可能小,如果切得方块更加大,穿过去管子后的地板就非常好看。

3)查看开关面板处的挖孔是不是大小适合,可以拿开关面板一个个地比对一下,如果过大之后安装上面板经常漏缝,如果过小,会挡住电盒的左右螺丝孔,就不能正常安装面板了,到时候得用胶去沾可就不好了。

4)阳角线的地方,要想想是否和两边的瓷砖墙面是平的,这里即使用的水泥太少,阳角线经常凹下去,用多了都会凸出来,以不多不少边缘齐整为好。

5)磁砖一块块的检查,尤其是边角处,和过门石墙面处的砖,是否平。这里的砖有之后会因踩踏而歪掉,干了之后就不能再调整,及时看到还可以用皮锤矫正。

6)卫生间的地板必须是斜向水管的,这样水才可以在睡觉时成功流过去,所以铺完卫生间的地板,一定要用滚珠或泼水来检验这一点。信我的,如果卫生间地板不是这种的斜法,以后麻烦所以大大的。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

5)加装护栏、塑钢窗或铝金属窗:

但是要加装护栏,必须先装栏杆,再装窗户。而且量窗户时,如果窗户是外开的,还要考量护栏的深度,以免引起不能完全开启大门的后果。阳台栏杆和墙壁的设计样式,还要考量给空调的室内机预留维修或更改的空间量。

厨房厕所如果是明的,也就是有窗户的,在贴好磁砖后就可以铺设了。阳台如果贴地板,那贴完后也可以安装窗了。窗户安装好后才可以贴窗台石。至于窗和家具、窗台石及地面的边缝,最后请施工队拿泡沫剂和玻璃胶封好即可。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

6)漆工处理厅室窗户窗台墙面屋顶:

瓦工完成后,漆工经常出来,根据我们不同的意愿,有的是所有铲掉墙上后石膏找平再刮腻子打磨后刷油漆刷面漆,有的保存很好的墙体是只有刮腻子找平打磨后再刷漆或贴壁纸,如果有底部一圈的石膏线也会此时安装好(石膏角线是挡住电路改造管线的最常见装饰)。如果你有当时安装的空调,最好卸下来空调挂在边上椅子上,要不然等以后换空调的之后,可能会露出现在没刷到的地板哦。当然,暖气要实现提前卸下来了。漆工还可以负责刷管子和定在地面上的地板面。

墙面和顶棚是要我们购买油漆和涂料的,通常是刷一遍底漆,两遍面漆,用量多少的判断方面,可以把地面和顶的体量告诉建材行业业务人员,他们会给你推荐什么买,一般还会多买一桶1L的成为备用。如果你的某个地面靠近卫生间或楼外立面,比较易潮湿的话,建议你在这个地方买一小罐专门防潮的清漆,这样多刷涂一遍。现在的油漆都可以调制颜色,只要是色板上的色调,都可以选,有调漆的机器可以为你按比例调制出你喜欢的色调。调漆自然会浪费一些,这个是必定的,因为各个形状的漆都是整桶销售的。刷的漆很重要,环保是最基本点,不能有味道,也不能有甲醛释放,千万别贪小便宜得大病,不值得!

再看看管子刷油漆。过去暖气管、水管和下管道都是刷银粉,现在流行彩色暖气漆了,虽然我们有的橱柜有包管,但在地板上面的管子还会接触我们放的瓶瓶罐罐,刷干净比较好。特别是暖气的主管道是不能更换的,还有不得不露出来的明管线,时间长了一定脏兮兮的或发黄发旧,刷一刷还是需要的。我今天购买的是橘色暖气漆,看效果似乎也是亮光的非常好。这个管子其实真可以自己刷,要买的就是一小桶暖气漆(50-80块),一把小排刷,几张砂纸或抛光。方法是把旧管子用砂纸或抛光研磨一遍,主要是为提高附着力,如果有疙疙瘩瘩的地方拿小铲铲去,然后再刷2-3遍暖气漆,每遍之间要等干,现在的漆质量好,不到2小时就干了。还可以降低不少自己施工的趣味哦!小技巧:暖气漆有想要稀料进行稀释的,也有不用稀释的,我建议买贵一些的不用稀料稀释的这种,没有滋味,干得快,操作出来也便于。注意事项:如果刷大门,需要留意门缝距离,刷几遍漆以后会厚的,可别美观了门,却导致关不上的后果。刷漆时地板要用报纸铺好,别刷好了管子却脏了地面。即便是滴上几滴漆,由于都是水性漆,用湿纸巾擦擦后就可以用小铲铲下去。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

7)地面贴瓷砖,房顶吊顶:

但是是要贴瓷砖,漆工会把地面完成到腻子打平的地步,然后等干后让你联系壁纸厂商进行施工铺瓷砖。现在的墙纸太多了,施工方式也很先进,一般是先刷一遍基膜,再把壁纸整卷地放到对方自己产生的机器上,用机器均匀刷胶,对折后进去铺在地面,对缝和留空都很专业,一般无需担心。壁纸铺设一天就能完成,完毕后必须关闭大门阴干2-3天。墙面有些地方有小气泡的话,阴干后就没有了。但是地面阳角的地方也是得盯紧点儿,粘不好的话之后是会有空的觉得。至于电路改造后的插头和插座,可以先安装也可以等壁纸贴好后铺设。如果目前只能电盒的话,壁纸施工工人会给你留空,如下图,等电工安装面板时就可以盖住。但我个人经验,最好安装了面板再贴壁纸,这样可以由壁纸的施工工人割好面板的空间,缝隙平整。电工一般大大咧咧的,再加上电线硬,好几个插头和电线都有周边壁纸撕裂的情况,到时候就很难受了。如果必须是后装插座,那我也建议你剪一剪这个十字口,剪到电盒的边缘位置,要不然电工安装面板时也是必然撕坏的。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

吊顶一般是测量一拨人,送货一拨人,安装一拨人,也就是它们得上门三次:

什么之后测量吊顶的呢?厨房里的墙面瓷砖贴好了,燃气阀门改装好了,橱柜中的柜子高度定好了,灯尚未买好或已知厚度等参数,电源面板也加装好了,以及抽油烟机的抽风口和管子安装完工后就能测量吊顶;浴室里是地面瓷砖贴好了,电热水器挂壁上装好了,电源面板也加装好了,浴霸和灯尚未买好或已知厚度等参数即可测定和调试吊顶。举例:如果抽油烟机加装的烟道抽风口的正圆形距离地面20cm,那么吊顶就得大约22-23厘米,因为也有一个边条的长度。因此设计抽油烟机的插座插板位置就得给它填满足够的量,但还得在抽油烟机上面右边。需要你多方联系取得参数和看法后决定。

等壁纸贴好后,干燥的那几天可以联系厂商送货吊顶。

之后再请安装人员安装吊顶。吊顶一般的位置是餐厅、厕所、阳台和餐厅。现在的地板铺设都是先在上面画好线,用胶水先贴上一圈边条,然后在地面上打钉子,按照铝制吊顶的大小和位置来吊上金属的条板条,安装嵌入的灯具(如灯和台灯),再一一扣上地板片,最后打玻璃胶封边,如果是内置的灯和灯具,还必须厂商或装修的施工队再给安装。当然,如果购买灯具的外置浴霸,吊顶工人也会加装空调的墙体按钮面板。如果是弧形(就是凸出来一个别吊顶片),施工会麻烦点儿。电热水器的话,建议半包起来,这样可以不压低那么多窗户,只要不阻挡热水器的调节面板和提示就好。吊顶的安装也有每天之内就能搞定,异形和半包热水器,以及加厚顶都必须额外加施工钱的。

8)水电工这时又要来一趟了,他必须铺设厕所的橱柜,如浴缸、柱盆、洗衣机龙头、拖布龙头,镜柜或镜子,毛巾杆,手纸盒,吹风机,需要加装全屋的插头面板和电池面板(含防溅盒)。以及各类打眼工作,来铺设诸多灯具、墙的阳角线、阳台货架、窗帘杆等。钟表和画已经还不必挂上去,但必须明确位置和打眼,地板弄好后再打眼就太脏了。还必须请各品牌来人安装空调、安装暖气。

9)但是是替换木楼梯或墙壁,施工到这会儿就该铺设厅室家具和地板了,当然也有踢脚线。我现在没有替换已有地面的60×60的磁砖,虽然施工中有些许受损,防护做好倒是也不碍大雅。

10)安装内门:

木门一般是上门3趟,买的之后来一趟粗量,告诉你买哪个样的,大致形状和成本。你交钱后,待客厅厕所墙面贴好、厅室旧门修缮干净后它们会再来细量长度,告诉你还得如何让施工队刷墙固、需要加木条固定等。等你补好钱后下单制作,那么实木或实木复合门按照制造程序都得大约30天,无论厂子在那里,什么牌子。是从细量且补款后起初算时间哦!于是通常装修的最终时期才涉及到装内门,不过幸好门这个东西他原本也得等墙壁和地板处理好后才会装。踢脚线靠近门的那一点点,你还是让门的商家给贴好溜缝,或者让装修队帮忙都行。

11)安装整体地板和餐厅电器水盆等:

橱柜的制造周期更长,40-45天总共,而且还是从细量橱柜开始算时间的,所以最终的装修内容一般都是厨房了。好的衣柜厂商会上门4次,粗量、细量、到货安装柜体、安装厨柜。也有的厂家安装柜体和橱柜一次性搞定,这样你家里土会特别大,因为要现场切割石头。

安装橱柜是有顺序滴——

你需要先安排个别房间电器送货(有些餐厅电器是一次性送货安装的,就可以晚些再联系)。到货后你得运用橱柜的安装时间来安排电器的安装时间-->将灶台、水盆的开孔形状告诉橱柜厂商-->橱柜的地柜和厨房安装-->几天后安装吊灯的吊柜和家具-->安装抽油烟机、灶台、水槽、消毒柜/洗碗柜-->水槽安装后才会再安装小厨宝、净水器。如果家居品牌是在每天内安装完毕的,我建议早上的时间安排各厂商也到位,一起安装的缘由是非常有照应,位置好商议,一次性搞定,如有设置也可以以前改正。

12)清运垃圾和开荒:装修队开启工作后,通常会给你把全部装修垃圾运到楼下,你可以找物业或装修队找装修垃圾清扫车运离小区了。接下去可以找小时工进行开荒,也就是大消除,包括玻璃和墙壁。清洁干净后的房屋既整齐又可爱,这之后该是你有创造感的之后了。可劳作还没有完,搬家后整理是最终时期非常简单的部分。

13)搬家摆放家私家具和整理细软:

家具电器终于回家了,切记大物品先进的要点,而且要留意仔细,别碰坏刚弄好的墙面、门窗和墙壁。新服装用品也可以安排送货和安装了。然后再一一分类细小物品。各设备的线缆要规整好,线扎和标签纸的选用很重要,可以为现在的选用和替换给出便利。

14)局部装饰:

这之后可以考虑露出的墙壁、磁砖和地面怎么处理了。磁砖可以选用简单的不干胶贴纸装饰;地面和条纹涂料表面可以用不干胶贴纸,也可以选用艺术团队的丙酮颜料的涂鸦服务来遮挡不雅部分或纯美观;有效摆放镜子以提高视觉效果;精心装饰家居给出最好的采光和美丽气息;处理灯的开关按键,使其耐用大方;给配电箱贴开关标签以便于日后拉闸使用;挂上去窗帘和装饰品;处理桌角、窗台石角、家具尖角和露出来的电源开关,以提高孩子的健康性;铺局部地毯和耐磨垫;放置装饰品之类。

15)放味儿和入住:

我不相信有完全没味道的装修,只要用胶的家俱电器和装修材料及方法都必然存在味道,放放气味是非常有必要的。即便是没发觉什么滋味了,也再放一放,我个人认为大约半个月-1个月特别健康,尤其是作为小孩子。

下一步就是即将入住了,我虽不盲从,但也许入住时间是必须要慎重和商量的。主要是考量到整理细软等入住前的工作真的很简单,家庭使用还需要得家人一同收拾才行,体力准备是必要的,时间充足也得考量,千万别因为选择的时间不对而变得疲劳了,增加焦虑化的家庭冲突就不值得了。

16)入住后找时间推进、整理和归档装修文件,比如地板电器说明书、装修合同、装修成本和发票等。有必要对整个装修过程总结一下,例如总损失和教训等,呵呵。。。大功告成!

装修建材家俱家具采购指南:

沈阳改地热多少钱一平_沙嘴旧改包括好景豪园吗_装修垃圾包括地热拆改

1)三角阀:三角阀简称角阀也有说叫八字阀的,说白了就是我们经常在厕所或水槽下面发现马桶中间的小把手,可以拿起或拧关以切断水流。便宜的几块,贵的几十,一般都是铜的,芯有些是玻璃的。在我看来,好像就是便宜的角阀得拧好多圈就能轻易关上,而贵的转一圈就够了装修垃圾包括地热拆改,呵呵。。。水电工说的有道理,经常使用水的地方以前根本就经常必须关闭水流的地方或柜子里根本看不到的地方,可以用便宜点儿的角阀。而经常必须关掉的水管就用高档点儿的角阀。分冷暖气的地方有些角阀上面是有蓝色色调区分的。你买产品的水槽和马桶时通常还会带2个角阀,其他的就得还要你自己买了。建议在正规建材超市提前买好几个,安装各种东西的之后用的上就用,用不上再退都行,要不然现场买安装工人的角阀就贵多了。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

2)勾缝剂/填缝剂:勾缝剂是要自己买的,也就是餐厅厕所墙地砖贴完了之后填缝的。在建材超市或建材卖场有卖,40-60块5L的粉状的,厨房浴室小的话5L就够了。选购时要留意色泽,一般使用红色的。还要看好是缝隙还是粗缝,我们家用一般是细缝,而不是粗缝。防腐这方面通常都说是防腐。瓦工一般偏爱你买桶装的,他就有地方和了。也有填缝胶、美缝剂或金属土,比较贵,比如3米几十块的,那种比较高级,填出来缝跟瓷的似的硬邦邦的,很白很亮,也不老化。我个人认为后半程常用的窗台石和家具,这些已看到水又常常看得到的地方可以用白瓷状的这种胶勾缝,比较美观。勾缝剂是会干的,以后干了会开裂掉下去。玻璃胶是软的不会裂出来,但磨损后也会和地板分开条小缝。所以个人认为房间厕所中突出来的墙垛子边需要用阳角线,洁具最好用瓷砖胶或金属土,玻璃胶可以拿来门和踢脚线包括看不太到的地方勾缝。仅供参考啊。

3)磁砖:磁砖厂商众多,我个人非常喜爱诺贝尔的。在此处我提出一点,地砖很重要很重要,你需要在专卖店把柜子放地上,拿脚在里面踩,甚至倒点儿水出来,这是测试防滑的最好办法。而且不要穿防滑鞋底的鞋哦,你在家里大部分也是穿衣服的,对吧?如今的墙砖分直边的和倒角凹进去边的,看下边的图,直边的这种就是我们传统的瓷砖,倒角的贴上去就非常立体有凹凸感,也稍贵一点儿。我个人建议你要考量谁擦墙,尤其在房间,如果不负责清洁的话,倒角很好看,哈哈!花片砖很精致,可以做某处的点睛之笔,也可以连出来做腰线,但价位不菲。其实已经好多透明的不干胶贴纸也可以贴在地板上,普通砖就成了花片砖或腰线了,经济耐用,不喜欢了还可以撕了换样子,我个人非常热爱这些计划哦。啊对,交钱时跟销售员要切记要两包磁砖安装用的十字小卡子,也叫砖卡子。这个卡子很重要哦,而且有大小之分,有1.0,1.5和2.0之分,数字越大砖的缝隙越大,问问施工队工头或木工,一般我们家用是1.5的。我家之前的装修就是没跟磁砖厂商要这个东西,磁砖厂商也没主动送,且施工队也不专业,结果没使用2年就为了缝隙太小而造成了热胀冷缩引发的裂纹,白瞎了这样贵的砖!并且也不好前期再找补了。磁砖大个别商家是多退少补的,所以没必要避免买多了,房间尺寸给销售员工,他们会有个系数可以乘起来大约的块数。你要提醒施工队的瓦工,哪些地方是你厨房和浴室露出来的地方,要用整砖。而厨房或家具后面看不见的地方就可以用格子的砖,这样非常节省。大部分家具大产品的砖是免费送来的,也可以免费上门收取,但注意要告知瓦工用不了的砖千万不要泡水,也不要看到灰保持整洁,还要保留好磁砖购买单据和印刷箱盒子,要不然退砖可能会退不了。哦对了,退砖不要刚贴完就把剩下的全退了,万一装修的后半程以及之后入住使用后加装设备装修时有碰碎的地方必须修补就要不出来了,即便要退,不如每种砖留下1-2块之后备用。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

4)地漏:卫生间估计要买地漏,而且旧的地漏大个别可能是要换掉的。现在的地漏设计很科学,老房子必须要用防潮地漏,就是管道下面有个小翻盖,水流往下冲时它才开启,没水以后关闭状况,这样可以不让里面的味道出来。但有防漏功能的话,下水就必须会比直通的要慢些,这是一定的。如果你的马桶是专用直接连接洗衣机的,就要买洗衣机地漏,它有上面的圆形和弯头连接洗衣机的下管道,每次就不用插下水管了,会连接很稳定。这些年我仍然用“潜水艇”的地漏和S弯,质量也是不错的,稍贵些,但可以用很久,也可以打折的之后买便宜点儿。

5)水龙头和水箱:卫生间通常采用多个龙头,常见的有最高处的花洒龙头、稍高处的洗衣机进水口龙头、中间的水槽龙头和低处的抹布桶水龙头。厨房基本就是马桶龙头配在水槽上。

先看看洗衣机龙头,我们都明白洗衣机的进马桶口是拧上的那个,那另一端连接龙头那段是一个圆型的铝制套筒,一套就可以套在龙头水嘴的槽内,很轻松稳固。但即使你的龙头不是洗衣机龙头,水嘴上就是光滑的没有这个槽,就必须再买个洗衣机套圈安在水嘴上。以我的经验,最好不要如此做,套那个圈不常常稳固,4个螺钉在没有螺丝的状况下要光滑的套在水嘴上并不太好,也不好看。倒不如买个洗衣机水龙头安装在其实连接洗衣机进水的地方,虽然贵个十块二十块的也不碍事,干什么都能用。

拖布桶水龙头一般在马桶附近,就买最低价的就能,因为漏水也不怕。

花洒龙头最好买鸭嘴的,就是抬起来开压下来关的那个,还得是冷热水型的。注意颜色啊,这个一直让水淋着的东西,水锈以后少不了,买个亮亮的之后似乎会难清净,呵呵。。。

水盆龙头是选用率最高的,一定要买个品质好的。我个人非常推荐“美标AmericanStandard”的,原本开发商和这几次装修用起来都是美标的,几乎用不坏。但选水龙头的之后要跟水盆比对好尺寸,有之后水嘴回去得太少,每次洗手就没有这么大余量,老碰到水盆壁。伸出来很多就给水盆剩余空间小了,洗头和拿塑料盆接水的之后就碍事。一定要按照原有水盆和龙头的厚度,再参考原有长度的便于度,再选购。

厨房水槽和龙头,很多地方都有套餐可一起买。比较好的有摩恩、墨林的。买水槽的之后要想想钢的长度,有1.0,1.2的,还有更薄0.8的。贵的水槽通常是木板比较厚,所以颜色就贵。有些水槽的设计会在水流下来的木板下方加厚或加什么东西,可以静音,要不然厨房一天流水当当响的显然也不好。水槽分单盆和双盆的,还有虽然双盆大小实际上通着的,你得按照房间地板大小和个人使用习惯来定买哪个样的。因为水槽一定污物比较多,而且普通龙头只能在肯定范围冲洗,所以目前有众多能拉下来软管的龙头,这样应该清洗池子边缘的之后会很方便,可以考虑一下。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

6)马桶坐便:这个东西最阻碍人类的人生品质了,买得不舒服以后用下去只是自己了解。所以买的之后,一定别怕难为情,主要使用者在卖场多坐一些马桶试试觉得。宽边的后边的豁口就小,窄边的坐着必然就硌。马桶有这种几种分类你得想知道——

最重要就是“孔距”。也就是拆除开启后,你要量一下你卫生间地上马桶下水的圆形的半径到背墙的间距。有30cm和40cm之分,换句其实你看上的再漂亮的马桶只要不是你家这个孔距,都是不能安装的,要不然还是进墙了放不下,或者前面空一大段,很难看。

马桶冲出来水的特点又分为虹吸式和直冲式。我个人非常推荐虹吸式的。直冲的是借助水的惯性,冲起水来声音大,马桶里面其实会有小水花溅起,而且直冲的下边有个小台儿,在水面上,孩子屁屁小,坐在里面不肯定居中,大工程的时侯很害怕,冲一次总也冲不干净,还得用刷子。所以购买时切记尽量中间不要那些台儿的非常好。直冲的优点是水箱水量不用这样大,比较省力。虹吸式冲水时声音不大,冲完有时会发出「噗通、通、通…」的噪音,但水箱水量要求大一些。所以水箱大小也有考察方面之一,有些马桶使用出来觉得老冲不起来,就是水箱水少的缘故。有些马桶内的水面宽度也可以调整的,在调试的之后请老师教你一下能够用水箱里的小水管放置不同位置来调整水平面宽度。凭借几次老房装修后的使用经验,我负责任地介绍各位,老房子必须要买虹吸的马桶。

以及连体和分体之分。连体的是一整块玻璃,做工就贵,价格就贵。分体的是水箱和坐便分开做的因此廉价些,但分开的个别是靠五金连接的,早晚有老化问题,也不好清洁。

此外侧面做工也有区别,你想想马桶的侧面,有的陶瓷能见到S型内凹,清洁起来非常麻烦,有一些是把侧面做平的,自然就贵一些。

尺寸。基本上就某些考量方面,要说也有一个,那就是长度,也就是整个坐便从背墙到最前沿的宽度,如果卫生间特别窄还得顺利过人且不碍门进去的事儿的话就可以。一般六十多~七十多cm不等。短的不肯定便宜,呵呵。。。这一点你要运用厕所门的设计人员和施工队的瓦工一起商议。

安装附件:马桶安装必要两个附件:一个角阀和一个大约40cm的进水软管。考虑到老房的密闭性反味儿问题,您还必须一个好的密封圈,中高端产品马桶会在带有的S弯上下各置密封圈,如果没有这个的话,你最好买个牛油法兰,就是像松香一样颜色的大粗圈圈,安放在下水管的,建材超市有卖。中高档的产品马桶都带附件,很多也带法兰密封圈,问明白销售员工,如果没有密封圈也没有法兰,就必须我们自己单独挑选了,不买这个会反味儿。安装是必须安装费的,建材商城或商店的安装费大约50-100元,不建议让装修队的员工安装,价格差不了好多,马桶这东西安装不好之后要惹大帮忙的哦,我看过一个电视节目,安装不好的马桶以及自己炸裂的案例呢。呵呵。。。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

7)总体厨柜:这个是装修采购中的大头儿哦,少则几千,多则几万,橱柜不同的性能和颜色和设计,价格可大不同样,千万别上来就信销售员工说的平均一延长米的单价,这个家具你得仔细比较和选择,主要考量原因有如下几方面:

地柜台面:地柜的台面是块木头是一定的啦,但石头和石头也不一样,大致橱柜台面大致分人造石和石英石两种。人造石的用处是廉价,质地软,边缘异形相当好做可爱,颜色也可以做这些种。缺点是常常渗透,比如深底色的锈斑、碗盆磕碰等,可能会出现伤痕,有些还带颜色,想擦可就难了,不易打理。石英石的优点是十分硬,所以不易渗色,边角和接缝也会死板些,颜色和时尚也偏少,确实比人造石要贵。台面是按延米(延长米)收费的,即便是嵌入式灶台那块,大部分砖块已被抠下去了只剩边框了,也或者量长度算钱。

柜体木板:现在木板的分类较多了,大致可分实木和人造板两类,人造中又包括刨花板、高密度板、低强度什么什么等多种。销售员工多会说他的板子有多好,但在我看来橱柜用板需要首先考量的是环保,没味道,没甲醛释放才是硬道理。然后是看防潮防水和阻燃特性,毕竟在厨房使用呢,而且没几天闲着。另外要看的就是板子外表面,油污是厨房每天需要应对的大原因,柜体表面涂覆必须常常清洁,现在这些橱柜表面都可以用铁丝球来清洁了,跟衣柜似的,也很好看耐磨。颜色方面,不是聪明人的话就尽量别用黄色。通常地柜、台面和厨房分别使用3种不同形状,而且地柜和厨房可以使用反差色来提高视觉效果。

抽屉:整体地板最贵的是柜子,却是必备项目,一般我们用上下的3个抽屉算一组,宽窄倒无真正,但最好是中间一个薄薄的,中间一个正常的,下面一个深深的。不同厚度的抽屉能便于我们放不同大小的类别物品。

五金:橱柜的五金现在愈发越先进了,有些商家的柜子合页还可以让我们就能取下整个地板进行清洗去。“阻尼”器是可以加装在地板和柜子上的,这样你如果是用力往里甩抽屉和墙壁,撒手后它也会逐渐悠悠地关好,而不会“砰”的一声。阻尼大个别不是标配,但却是展现柜的标配,一定问清楚哦。

把手也有五金之一,有多种样子可以选择,如果你的厨房很小,或有柜门可以相互打开看到,建议用内抠式把手,也就是缩回去不注重来的,省空间。

拉篮:以前,我们习惯把佐料和牛奶醋腌制油等置于台面或墙壁上,现在这些人都放拉篮里,不吃饭时跟个衣柜似的在地板上面,台面很整洁,也能放东西,做饭时在脖子侧面把拉篮拉下来,一应俱全。拉篮现在台面厂商几乎都有,但品质不一,高度就是柜体的厚度,宽度有30-50cm不等,我觉得大概40就够用。你要按照你厨房里常见的炒菜形状来看拉篮设计实用不实用,不过幸好这次越来越多的拉篮内部构造可以自己调节,这样就好一些。

水盆柜:厨房厨柜,也就是木桶的矮柜就是杯子柜,这个隔间里面是中空的,后面没有背板,前面通常是对开柜门。空空荡荡还在水盆下面,里面能有多大奥妙呢?而且不然。水盆柜是餐厅中唯一一个地板有必然漏水的,所以这个柜子的下边和侧面必须都有防水处理层,有些厂商是贴个锡纸,有些好的则是不锈钢板或哪些特定颜色。厨房所用开水如果不是燃气热水器提供的话,现在愈发越多的人喜爱用小厨宝,也就是大号儿的加热水器,那么小厨宝也是放在这个隔间里。水盆柜里一般放的不是食物,而是洗涤灵、水盆等物品,我也提到一些品牌把这个柜子设计得十分人性化,比如有尾部拉篮,内置带盖垃圾桶等,非常实用。这个卧室里的水缸中间有下管道,我发现摩恩等产品的下水管S弯居然可以设计得贴后壁,先绕过不谈下水能力如何样,但这种显然给这个柜子上面的空间就更大太多了。厨房小的话,还真可以考虑。

包管:谁家房间没管道呢?当然包括的有主水管、燃气管,大个别也有暖气管。因为厨房的管道大部分是主管道,所以非常粗,上下楼都用到的也不能砍掉或挪动,包管就显得十分重要了。吊柜和地柜中间的个别估计要保管,不能让管子漏过来,但柜体里的管子我觉得就无真正了,爱干净的也可以包,不包能够放不少东西呢,呵呵。包管有用白墙壁的,有用油漆的板材板的,还有用防潮防热的亚克力板的,价格从低到高自己考量吧,我认为只是涉及到燃气灶旁边的壁才有必然应该不锈钢防热板,大部分用白木板就行。包管以及一点十分重要,那就是检修口。暖气的球形伐、水管的总开关、燃气的总开关、水表和电力表即便还是查表看字的那个,更得留大点儿的口,或设计时就让它在柜子里。几个月得查表一次吧?现在换表怎么办呢?拆橱柜肯定是不行,但即使在柜子里或留个检修口就可以了。这点要跟橱柜厂商说知道。

柜脚:地柜一般离地面8-10cm,那么以下就有个空间,原来的衣柜都是柜脚式,也就是有地板腿儿,然后以下空的,可实用起来后面特容易滚出去菜啊什么杂物,想弄下来就不常常了,清理也费尽。现在您再选橱柜的之后必须要柜脚封起来的,有的厂家用铝板,有的用木头,什么都好,只要防水且封闭就行,墩地清洁地板不碍事就行。

整体橱柜测量方案和注意事项:

好一点的橱柜厂商经常回来量两次,第一次是粗量,给出大约设计思路,建议改管位置,水电位置,报预算等。然后等家具、吊顶窗户窗台石、燃气改管、暖气改管、厨房门测量、水电改造期间再上门一次精细测量,确定计划,报精准价格。这之后你都少不了跟设计师随时沟通了解细节,因为上门那些工作哪个对橱柜碍事了都不行。这里面你得用心,因为只是你是最后选用者,且各方面的交流都是由你进行的,怎么避让,怎么改动,怎么花钱,你是最后决定者。高端橱柜的上门安装都是分两次的,一次是安装柜体,一次铺设台面,这样可以降低用户现场爆土扬长,也让人造石或石英石台面因测量有误导致的负担降到最低,个人觉得很人性化。

整体橱柜的定制制造周期都得最少1个月,这个时间之后从细致测量确认好计划刚刚算起的。所以,你装修的最终一步很可能是橱柜安装。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

8)小厨宝:

目前越来越多人的厨房喜欢用小厨宝,而不是电力热水器。老式的墙排燃气热水器占用厨房旁边一大块地方,还得穿墙洞出来,有煤气中毒的或许。使用过的人都清楚,每次开水龙头必须大,才能开启燃气打火,还得再过会儿热水能够到水龙头。另外过来的水有之后还挺烫,只想用开水的之后就更不方便。最重要是熄火的数量较多,点火器易坏。所以小尺寸的小厨宝就开始流行了。小厨宝说白了就是大号儿的电热水器,大部分小厨宝是储水的,一个30公分以上的小立方体放到水槽柜下面看不到也不碍事。平时接着电,只有水箱里储的水冷了能够加热,加热到必须程度就保温,接到水龙头上必须什么温度直接把龙头达到某个位置就能,因为管子距离短,温水过来的速度就立刻。

小厨宝的分类有两种,一个是储水的,也就是非常大,里面存有蒸煮好的开水,一般70多度温度。一种是直接连接管道,瞬间推进加热的,很薄,我个人不大喜欢,使用下去跟燃气热水器没多大本质差别,还贵。储水的好,400-600块,大致就是容量不同,有5L的,6L的,10L的,10L的体积相当大,咱们家里吃饭也就6L就够了,厨房你用热水特别多,那就得用10L的。哦对,对于小厨宝我觉得能效标准很重要,其他电器是用的之后才接电,而小厨宝基本上随时都通电,少量小厨宝是2级能效的,大个别是3级能效的,就相当费电了,这点需要要考量到购买标准中。以前用的是AO史密斯的小厨宝,挺划算的,这次选择了阿里斯顿,貌似也还不错。

小厨宝安装前必须注意几件事:第一个是电源插线板的位置。这里有个顺序问题,必须和橱柜的定制方案运用看,大部分小厨宝是存放在浴缸柜里的,所以预设电源插线板需要在水盆柜里,或者周围,请橱柜设计人员在上面给出预设电源抽头的位置,才能做电路改造。打制地板的之后要在定制柜体的之后据打好孔,且要打大一些的孔洞,因为小厨宝的抽头都是带漏电保护的,所以非常高,算上面板的厚度我认为20cm高过于保险。设计橱柜的之后还需考量水盆的厚度和落水管道的放置位置,水盆柜的厚度就这样高,如果位置不设计好,水盆和下水管道铺设好后就不能给小厨宝一个适合的位置,要了解小厨宝不只是是本身,还有中间的管子高度呢。

小厨宝安装额外收费:安装小厨宝至少要用到一些管子、弯头和直通,这些我们都不必提前准备,小厨宝的调试工人经常产生,付钱就是了。可角阀是需要自己买的,如果用工人产生的,贵是不必说,质量也不敢恭维。角阀的参数要看好,有的水盆会带有,有些则没有。一般的角阀管道口直径都是4分的,也有的水盆所带角阀是2分的,这样就额外想要一个4分角阀。不细说了,各自看清楚吧。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

9)晾衣杆:

品牌:现在愈发越多人选择好媳妇晾衣架,我也差点儿盲从了。越调研我越看到好媳妇这样的品牌又贵又不划算,我们本可以有更多经济便宜的选用,比如恋依、好帮手,都是很大的选择。

分类:阳台的晾衣杆,无疑大家是要双杆的了,按颜色分几乎就是不锈钢和铝的,按驱动模式分有自动和电动两种。

电动晾衣架:电动晾衣架比较少见,至少1000多,在阳台上方有个长圆形装置,依靠遥控器有个放落的折叠架子把双杆放出来再收起来。高档的电动晾衣架顶部的设备还有吸顶灯、吹干、紫外线杀菌等功能。但电动晾衣架要求在房间需要有电源哦,如果你应该电动晾衣架,必须提前在水电改造时打算好。

手摇晾衣架:当然,大部分人也是使用手摇晾衣架,也就是铁丝用动滑轮牵挂着,在房间窗户旁有个单孔或多孔的摇杆。单孔的摇杆可以拔出一点或按下去一点再摇,以控制摇上摇下两个晾衣杆。双孔的手柄可以把握把拔下来,插回去不同的孔再摇,以控制摇上摇下两个晾衣杆。单孔的用了轴承的缘故因而会贵一些,但我认为应当也更常常坏,呵呵。对了,现在的摇把有些设计得可以折回来,这样不用的之后就不怎样占用空间,也不错。

晾衣杆的设计:大部分晾衣杆已经下面都有一排带空的条,这似乎是给你晾衣服时穿放衣架弯脖的,但要考虑好你家电衣架真的可以方便放出来吗?真的这几个空就够你家挂衣服的数量了吗?事实是,小孩子的小衣架肯定不能插回去孔,而且因为以下这个条的空间占用,很多衣架的弯脖也弯不出来上面的杆,换句话说就是如何放都不适合,你不得不使用晾衣杆的赠品衣架,或再挑选大个的帽子架子。在我看来,老式的圆鼓鼓的光杆儿因此是最实用的。

安装:一般晾衣杆都是2.4米长,不必害怕你阳台上的只用长度,工人可以在送货安装的之后裁切成你必须的厚度。但即使你必须长于2.4米的晾衣架,或有时晾特别重的东西,那么你要考量材质和工厂加长的成本了。只要不太显眼,一般的晾衣架厂商都是免费快递的,品牌的也都免费安装。但也不是全免费,还有些项目会额外收钱,比如更换老旧晾衣架、在地板上加装、在防水层外墙上钻孔、在地板上铺设等,要提早问好。还有就是晾衣杆的加装位置和握把位置必须和家人商议好,基于你对阳台的总体布置,因为杆是可以升降的,所以杆子两头的平行线上不能有柜子,低处不能有杂物,最高处不能阻碍储物墙壁开启。摇把的位置得能让你很就会走过去,还得有足够空间去摇把手。还有就是双杆之间的间距,一般是40cm,对于狭窄的阳台,我本想将两杆离得近些,后来才能力到,太近会让之后中间的帽子架子冲突到,还是跟你们一起40cm比较好。哦对了,位置还得避免垂直下来后的衣服不能看到屋顶的边台,上面的钢丝不能看到前面的吸顶灯,还得避免阳台上的衣柜们。总之都得商议好后再请安装人员过来安装。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

装修垃圾包括地热拆改_沙嘴旧改包括好景豪园吗_沈阳改地热多少钱一平

10)阳角线/保护角/保护插头:

在装修弄完墙面后来,阳角线的安装是个很大的维护机制,一来可以避免装修材料搬运造成的墙角损害,也可以防止搬家过程中产生的二次攻击。这种阳角线大个别是金属的,也叫亚克力的,也有一些是不锈钢或塑料的,亚克力的外型相当可爱。卖门的地方有些就有卖,不过贵一些,淘宝上还有不少顾客有卖,几十元一根,打眼安装。我还买了根量高尺的阳角保护条,呵呵,省得在上面再贴量高尺给儿子了。不错!

装修最后收尾时,买几个橡胶的保护角贴上给这些台面吧,比如屋顶石的角、橱柜台面的角、茶几矮柜的斜角部分。过去只清楚宜家有卖小手形状的保护角,现在可多了这些,材质也非常软而又好贴了,淘宝有卖的哦。顺便再给露在明面上大人们常常够到的插销面板买几个金属保护插销,插在里面孩子不常常把小手伸进去。这些可都是学生们入住前需要留意的加装保护设备哦!

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

11)内门/防盗门:

套装门的概念:现在的门几乎都是套装门了,也就是包括了大门、垭口,门框和灯具(螺栓和橱柜)。对于老房屋重建,如果不想破坏卫生间和餐厅的地板,就必然会看到只替换门扇,而不换门框。但这也许真的很不常常!今天的门都是定制门,上门安装和回厂制造,我试着想只测量和制作门扇,基本没有厂家这么做。所以到底怎么改造你家的装修,必须考量清楚这一点。锁具:如果你在门的工厂里面买锁具,他会给你一并送货安装。如果你自己有或现在购买锁具,可以把锁具交给门的销售商,他们会转交木门的工厂,因为开孔可能不同,他们也可以给装。

内门也就是厅室外的门,按颜色分大个别是家具,也有铝金属门,和大门;按推开方式分有内开或外开门,折叠推拉门,还有不折叠推倒一侧墙边去的那个门。大个别是推开方式的,有些室内的门,如存放室或餐厅厕所,想使用推拉门,就必须看看门后面左侧的墙是否有足够的空间空着给拉开的门框,这堵墙之后不能挂东西也不能中间放东西的呢。折叠门已经也很流行,我之前有一个厕所用的就是这种的门,主要目的是那些门的大门上方没有平行门洞的墙壁,换句其实这个大门内部的以上部位都开放的,如果变成内推的门,打开后很难看,靠不上其他一面墙。折叠门要考虑两件事,一个是声音,折叠靠的是轨道,白天无真正,晚上安安静静开关门会非常吵。而且折叠门开启时,折叠的个别会挤占门洞的空间,也就是能进眼睛的间隙就小了。如果你的门洞本就不大,不建议用折叠门再给自己逼得比较窄。

木门是最常用的,有实木和复合实木门之分。实木门非常贵,最廉价一扇也得小3000,但实木复合门就便宜多了,最廉价还有小1000块的呢。其实它们俩的差别就是门扇的做工,即便是实木门,里面也不可能全给你摆上木板,都得有空隙,只虽然好多而已。木门外面不是贴皮就是烤漆,烤漆的非常明亮,提醒千万别要深色烤漆门,使用出来那就是指纹收集器,开几天就充满小手印儿了,擦也不易擦干净。另外,即便是木制门,门框(地板)也不是木制木条做芯儿的,都类似高密度板似的,区别仅在于门扇里面,而此处面老实讲你们客户是不可能据开检查的,多少属于强势群体。所以选用一个正规的木门厂商是非常重要的,多少放心一些。木门现在的贴皮都很成熟了,有木纹的、类似金属的之类,颜色和质感都可以选这些种,多看多逛选到自己心仪的就行,不可能看全了,呵呵。哦对,还有哪些能泡在水里的地板,我个人觉得是噱头,谁家门天天泡水里啊,除了厕所门,没必要看防水程度。就算遭了灾难,那门,也必须换了。

铝金属门相当廉价,做工时间也短些,十几天即可。铝金属门是按照铝合金面积算钱的,所以你发现的大个别铝金属门后面都是玻璃多些,比较合适厨房或储藏间。如果你要少些玻璃的,那就贵了。

防盗门:防盗门按安全级别分为甲乙丙丁四种,甲是安全级别最高的,丁是最低的,选购时通常我们家庭的防盗门可以使用乙或丙级。防盗门只是要上门量厚度后定做的,定做周期也就十几天。测量的时侯你得问明白,老院子的防盗门边框都做在水泥里,现在的防盗门只有加装在原有框架上的话,再加上厚厚的边框,里面可穿越的区间就必然小了这些。如果是这么的话,还不如清理防盗门后再扩扩门框,否则将来你们具都进不来就帮忙了。旧房修缮时的旧防盗门要看情形何时拆除和安装。比如这道门是惟一入户的,那应该同一天拆除和安装,然后拿到一套防盗门的AB钥匙,A的装修钥匙可以给装修队一把,自己留一把。等装修完毕后,用B钥匙开一下锁后A钥匙就手动作废了。但即使这道门不是唯一入户的,外面也有自己家可以控制的门,那就先拆了,等搬完大件电器后再安装,比较不碍事。拆除防盗门可不这么容易,装修队通常即使,可以让送货安装防盗门的员工帮忙清理,给他修缮费或把旧大门给他抵拆除费都行。

木门安装:

木门肯定是地板都做好了之后的想法,比如壁纸或墙漆,属于装修接近尾声的工序。木门的上门安装通常都是免费的,包含这些原料,如发泡脚、木楔子、玻璃胶等。但需要提一下踢脚线。有些老房改造,像我们一样,是不换地板的,但踢脚线其实已经安装。但地板是有个外框的,这个外框是落地的,就要求踢脚线跟拆干净的旁边有个距离。保险起见是先装了门,再请装修队贴踢脚线。实在要先贴踢脚线的话,就跟木门厂商打好招呼,问明白踢脚线的边沿离里面多远,比如4cm还是多少,这样可以给门框以足够的空间。万一,我是说一旦空间不够,还有个笨办法就是把柱子底下切下来个直角,换句其实就是一半落地一半落踢脚线上,外观好看点儿,但也有可以的,而且不用拆踢脚线了。另外,还要注意踢脚线的选材和地板之间的宽度关系,如果是花岗岩等木材做的踢脚线,会非常厚,而地板的窗框是扣起来的,不会太厚,这样就必然错开造成不美观。

木门安装完工后的检测工作:开关门有无噪声,开关是不是流畅,好不好扣上锁扣,钥匙容易不容易锁上,里面外面都好不好开,门后面的玻璃是否晃动,玻璃胶是否打全了之类。一套门的安装怎么也得半天多,趁工人在当场必须一一检查好哦,如果跟工人关系不错,还可以请你们帮忙安装门吸/门顶,他们对位置和打眼很有经验。

防盗门安装:

防盗门加装后要多开关几次,听听轴那里有没有支扭支扭的声音,密封条都贴稳固了没有。防盗门大个别只在左侧有门套,也就是三周的围边,而后面就是方框了。所以即使你的防盗门就是入户的,可以在木门厂商那里一并购买门套,他们会在做门的之后给你做个门套,一般按米计费。这样内门和内门套就是一个色系的了,好看。防盗门上会有层白色的保护贴膜,建议装修完毕后再揭出来,还能保持干净一些,不过不能太久再揭,我见到一些防盗门的黑色有些地方都会在揭膜的之后跟着褪色了呢。防盗门加装窗户牌号可能就会重贴,淘宝上有卖数字门牌号的,有些是一个牌子上写全的,有些是一个数字一个的,可以定制也很廉价。502胶就可以粘在门上。

12)吊顶:

目前的吊顶很先进了,不再像是当时只是两色长条形的了,现在怎么形状大小的铝扣片都有,常用规格有30×30cm,30×45cm的。而且各家灯饰都出了内嵌灯具和设备,所以之前在铝侧板上加装吸顶灯的习惯都不用了。要加装吊顶,需要掏钱采购几种东西——铝型材,边条,阳角线。前2种都是需要的,如果有异形或半包热水器,那就必须阳角线了。铝型材按平米计价,一平米多少钱,大致报价是100-200。边条就是延墙边的黑色铝条,为了边上固定和美观用的,最厚的耐看点的边条也就30多块居众。下图是异形和半包热水器的图,给你们看个模样。购买吊顶是会免费送货和安装的,但异形和半包热水器都是要另收工钱的,超薄顶有些也加收价格(5cm左右)。

吊顶内嵌的灯具基本就是LED光源灯和风暖空调了,LED灯一般两三百,风暖在1000左右。买风暖时要留意和电工留在卫生间开关内的路线数量一样才行,要不然买了也安装不上全部功能。

异形:下图中那些台阶的边就是阳角线,意图是在不妨碍屋顶高度的前提下挡住水电管子。图中也有个内置的LED灯具灯,你看,非常粗糙,超薄,亮度比30多瓦的灯管灯都强,还不费电。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

半包热水器:半包热水器是因为让热水器不太靠下碰脑袋,也为了美观。半包是要切记阳角线和热水器的空隙的,左侧无真正,右侧也就是热水器开检修口的那左边和正前方,都得大约留有4cm的空间,这样检修热水器的之后才好取出来热水器。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

吊顶安装的过程中一定有不少裁剪,比较负责任的安装工人会帮你务必省地裁剪,以便剩余几块清晰的吊顶片给你,方便你退钱。但也是的安装人员用来好的就剪,不够用倒一般不会有,基本他会让你没剩下怎么可退的。我建议必须提醒安装人员务必省地剪裁,用不了的吊顶片千万不要撕膜不要折剪才能退呢。

13)柱盆水盆:

卫生间的水盆应该是非常廉价的,但也有最常用到的,其龙头和堵头的安装好坏影响到未来的选用方便性。堵头一般是买龙头时带的,也就是龙头和堵头是一套,而柱盆卖的就是玻璃而已。要安装柱盆,自己还得买角阀、S弯和大约40cm的管道,如果是冷暖气的,角阀和管道就会各买2个。龙头的挑选才能能铺设到购入的金属柱盆上才行。有多大不可以的吗?那就是柱盆的孔的位置和多大。有些水盆龙头是单柱的,虽也有鸭嘴可以调节冷热,但跟水盆的连接就一个孔,这种状况下你要是买了个两个或三个孔的水盆,那其他孔就露着了。反过来买的话,还会不够用呢。所以必须要买对规格。

安装的方式是在放在连接所有管道,拧好后立出来固定在墙和地上,有的人用打眼的方法,现在更多的而是用玻璃胶粘的方法。这点我得提醒您一句,打玻璃胶之前必须要多试试,否则固定好后再有漏水或不适,就无法拆出来调整了。都试怎么?1)看龙头出水正常吗?是对应着龙头的冷热标签的方向出的冷热水吗?有些其实会接反管子,以当时人使用就会不适应,还常常烫到儿子。2)跑到最大水量,看堵头全打开的状况下下水痛快吗?堵头安装不好就能让下水渐渐很慢,以后使用下去不便于,最好能用洗澡液洗头,如果有泡泡的状况下下水都很痛快,那就没毛病了。堵头上通常有标,有时安装会反方向,也可以留意一下。3)按下堵头再开大温度,看看存水意识,会不会慢漏得好看。堵头的旁边是金属底板和后面的垫片,安装不好就不密闭。4)存好一大盆水,然后就会打开水管看大温度的下水能力,这点是测试的下水道拥堵程度。装修估计会掉东西出来,再加上曾经遗留的脏物,不趁水盆安装好之前清除干净,以后再通就费劲了。如果下水非常慢,甚至时常从S弯下方涌上来了水,那就证明下水道有堵的问题,需要清理管道后再装水盆。疏通可以用水管捅一桶,也有手摇的和电动的疏通机管子,最不济可以用手掏掏。5)一个人正常洗手,另一个人用毛巾和手伸出来想想每个环节是否有漏水问题,如果有必须再次紧好,如果没写完就粘上了,发现再开启放倒就帮忙了。都检查完毕后就可以打玻璃胶固定和墙壁连接的一圈,以及水盆和地面的交界处了。玻璃胶的选用很重要,因为这2个地方之后是常接触水的,劣质玻璃胶现在会变黄。

老房改造的装修攻略(69平米房龄10年的一居室楼房改造全过程)

14)工具:

要说装修,大个别工具都是施工队和服装设备厂商准备的,他们干完活儿也会带走。但一路装修看来,咱们家里也是备一些器具方便自己修加固补清洁等使用,事半功倍。

小铲:刷墙是会滴滴答答的,踢脚线和不替换的地毯或地面上更是十分,家具备些也会有污点。2块钱一把的小铲最为实用,滴几滴水在漆上更常常铲下涂料。玻璃胶的边缘也可以如是做让边缘美观,不过AB胶的这种就非常难铲。

电动起子:现在的家具都是拼装的,更换的一些DIY家具免不了会自己动手,有把博士BOSS的小电起子,那拧螺钉或螺帽简直是方便极了,在建材超市都可以买到,一套也就200多块,物超所值。

水精灵等清洗剂:装修完工是开荒,也就是大扫除,但小时工怎么也不可能像对自己家似的这么细致。家具搬来住在都会有浮土和灰尘,还有金属胶带撕出来后的粘粘污渍,再加上墙壁和踢脚线上的涂料点儿和玻璃胶,以及不知是怎么东西的嘎吱,好用的清洗剂喷出来可省了大事儿了。

盒尺:买家具设备时就会用到,搬家摆放时更是不可少,至少3米长的盒尺相当好,装修时非常乱,买2个的话总能找到一个,用下去很方便。

吸尘器:浮土是最麻烦的,尤其是间隙中,窗户啊,地板啊,家具啊,缝隙中的木屑、石磨、浮土不用吸尘器是不可能回来的,最好是功率非常大的带尖嘴口的吸尘器,实在不行建议吸尘器也是如此管用的。

15)鞋柜:

鞋柜是一进门便能看见用到的东西,跟卧室或墙壁的色彩及门的色调一定要配,而且要够用,美观。现在的鞋柜主要是分翻板式薄的,以及平放式厚的,翻板又分一层翻板和两层翻板,厚度分别是17cm和25cm以上,而平放式的宽度就得30cm以上了。长度和宽度就无真正了,只要你的空间能放得下就行。有些还配有竖的小凳子放伞和鞋拔子。需要切记的是,如果你的踢脚线是地板,比较厚,就要考虑鞋柜的腿部是不是设计有踢脚线弧线,不然的话,安装好的柜子可是不能靠墙的哟。

16)空调:

旧房改造很可能会换空调,尤其是扩大房间面积后,有必然会加装为立式柜机空调,所以给个电器的采购和加装指南。空调有几大参数必须在挑选时选用:

第一个是匹数,几匹几匹的,根据能覆盖的体量不同来决定,比如我家房间是21平米,2匹就够了。壁挂式空调有1匹的,1点几匹的,柜机就从2匹开始,然后往上了,当然,匹数越大价钱越贵。

第二个是按照理论分为定频和变频,定频的实惠,变频的贵。其意义主要可以如下解释。比如已经室温是30度,你设置为22度,那么空调就开启制冷了,到22度时定频的就停止制冷,然后等高温回到26度以上再开启制冷,直到22度再停。如此这番启动停推进停,自然费电,而且室内浓度比较忽高忽低,并且由于老启动,零件容易受损,故障率高。变频的就不是这种,它有它的电路设计,到22度时并不停止,而是以特别小的功率去保持这个频率,温度非常缓慢,不费电,而且故障率低,唯一不好的是维修备件会比定频的贵。我是这种解释的啊,希望你们能听懂大白话。当然我不是专业学者,大致的含义十分,各厂商也不尽相同,仁者见仁智者见智吧。

第三是能耗标准,请注意同一系列的空调也是不同的效率,2级能效的非常省电,但大个别是三级能耗的,自然能耗级别数越小就越贵。

第四是考虑摆放柜式还是壁挂。这点或者挺重要的,主要考量如下几点。柜机的管道是在以下,离地面20-30cm处,出去到上面连接压缩机也有在这个厚度打眼。你家的墙壁是可以这么打眼的吗?不尽然。壁挂的管子和打孔都在里面。另外,室外的压缩机,柜机的相当大,壁挂的非常小,观察你窗外或屋顶外的墙体,能否放得下,窗户能够出得去户外机,等等,也是考量原因。

第五是送货安装打眼架子加长管等挑选价格原因,问到多大钱时,必须问明白是否你家的位置可以免费送货,免费安装,免费打眼,室外机的架子如果想要买多少钱,室内机放置的位置到室内之间的间距会不会达到4米长,需要超长铜管的话多少钱等等。

柜机安装必须三个方法,一个是让空调厂商上门打眼,柜机的穿墙洞都是在墙壁上面20-30cm处,而不能再使用之前壁挂空调的空洞了。穿洞完后是按照空调预留位置进行电源建设,在地表上方不远处留一个冰箱的专用电池位置,在配电箱里为柜机空调单独接好一路空气开关才行,以免线路过载过大导致的原因。这时是否要安装开关面板,安装什么样的面板,都必须问明白空调厂商,因为有些柜机是带有抽头面板的,而此外一些是用标准16A抽头面板,那就必须你自己先买好安好,所以这都不一样的。电路和孔洞都处理好能够处理地面和贴瓷砖或刷漆,等地面都处理完毕后,再让空调厂商上门送货安装即可。安装柜机空调时,主要就是加装室外压缩机,因为是特殊的大架子,原来壁挂式风扇的室内机架子都不能用,就必须付费购买,30-50元以上,如果离室外距离太远,可能会有额外的铜管线的钱还要另付。柜机的室内机一般很好,有必然得卸窗户的窗框,这方面空调工程师都很擅长,无需避免,只是安装回去窗户时你得多开关几次,以防没安装好缝隙太大遗留任何原因。室内的个别就剩摆放,接电,插管子,测试等了。

原壁挂空调的移机:

经历了多次老旧壁挂式风扇的移机,我已多少作为半个小专家了,衷心地劝你们一句,老旧空调如果很大用,就别动它,刷墙啊贴瓷砖啊,我们自己家真不必要做到这样完美,非得摘出来处理好所有墙面再挂空调吗?老旧空调很难得,现在新出的空调大多靠新技术,皮实的程度和品质已大不如前,而且空调的铜管禁不起移机的反复弯折,拆管子后产生的漏氟又是非常贵和麻烦的。综上所述,不如把老空调不动,罩好保护罩即可。大不了之后更换空调时取下旧空调,墙面不大美观,但新空调的大小也几乎上可以盖住不美观的地板,真是无真正。

好吧,如果必须要拆旧空调再装,我告知你过程和留意事项。拆旧壁挂空调最好能不卸管子,也就是歪挂在室内不碍事的地方,然后再挂上去。要是完全拿回来,就得和室外机完全脱开,方法是开启室外机壳子上的一个小门(有螺丝),把3个带环状的接电插座拧开释放(根据空调的功能多少,可能有多个电线接头,其中一个似乎是接地,其他几个假设接反了也会导致制冷和加热不工作,以前我们的新空调安装时就有员工犯过这个失败),再把室外机上连接的两个铁管用管钳子拧开,用握住去的拐脖改锥封死室外机内的氟,然后和壁挂式内机连接的包裹在一起的大管子就可以拽到房间了,和壁挂机一起保存。打开这个包裹的大管子,实际上前面就是两根铜管一簇电线和根管子,铜管一粗一细,用于来回传输,水管是用来滴水的。这个铜管不美观,非常怕弯折,如果多次安装,就一定得弯折,从弯的地方就常常漏氟,以后制冷就差。所以即使移机,工人大多会问你要不要更换铜管,一方面是怕担责任,另一方面也有想挣附件的钱,不实惠,得要个几百。接好后,你可以让工人给你把压力表接在室外机上说说目前有多大个压,说白了就是还剩多少氟,因为移机拆卸不漏氟那是不其实的。一般壁挂式的冰箱室外机也就是5个压的容量,我们充到3个半或4个就能够,你要亲自看压力表,0.5就是5个压,看清楚哦。加压也是收费的耗材,一般一个压是40-80不等,不必要充到这样多,这一点你说了算,充完后必须要再测一遍亲自看清楚检查。安装完工后,室内的大管子还是要包裹起来美观的,除了工人给你用的包裹带,也可以用剩余的壁纸自己缠裹哟!

17)壁纸:

壁纸的挑选是相当花眼的,大致的类别按重量就是大卷和小卷之分,大卷是1米6宽幅装修公司十强,10米长,小卷是55千克宽,同样10米长。经销商卖壁纸都是按卷卖,一卷多少钱,这样就是要要考量到浪费程度。大卷的非常容易浪费,因为即使用一点就不可以多退少补,但选用起来壁纸墙面处多少就会有磨损的问题,大卷的拼缝少,故开胶情况就好很多。浪费程度也在于于白色,类似彩色或棕色的非常好拼的花色就不会浪费很多。壁纸论颜色讲还有纯纸的和PVC的,薄的纸质的壁纸比较容易破哦,如果是家居人非常认真,就没有疑问,否则的话,我也是非常建议选用厚一些的壁纸,立体感也非常好。壁纸现在这些都是国产的,而且品质和蓝色非常多,雷同的也较多,看到喜欢的就别再挑了。

贴壁纸需要1天的时间,贴之前要把房屋整理好,污物和潮湿都要清理干净,墙壁处理好要平滑好,在地上最好铺一点点纸,以防胶水洒到。贴好壁纸后要关掉房间和门,阴干1-3天。如果门框不替换,那么壁纸和墙壁的边缘必须处理好,否则使用下去很就会走路老蹭到而开胶。




居众装饰,始于1996年,专注于新房装修,旧房改造、设计施工等领域,具有国家建设部颁发的设计甲级,施工壹级的资质。(需要设计装修的业主,可以留下您的联系方式报名,装修顾问将会贴心联系您。)

免责声明:本站部分内容信息系作者结合法律法规、互联网相关知识整合。如若侵权请通过投诉通道提交信息,我们将按照规定及时处理。【投诉通道】
